【图文解读】关于《2025年德安县民生实事项目建设计划书》的通知

来源: 发布时间: 2025-02-24 09:22
打印

根据《县人大常委会办公室县人民政府办公室关于印发德安县2025年民

项目背景政策依据

依据《县人大常委会办公室 县人民政府办公室关于印发德安县2025年民生实事项目人大代表票决制工作实施方案的通知》(德常办发〔202433号)文件精神开展项目票决工作。

票决确定

经县十七届人大六次会议投票表决,最终确定10个项目为2025年县民生实事项目。

项目意义

社会层面影响

民生实事项目有助于提升德安

县的社会服务水平,增强居民的幸福感和安全感。

经济层面影响

部分项目的实施能带动相关产业发展,促进经济增长

民生层面影响

直接关乎居民的生活质量,决居民的实际需求。

项目整体介绍

养老服务类

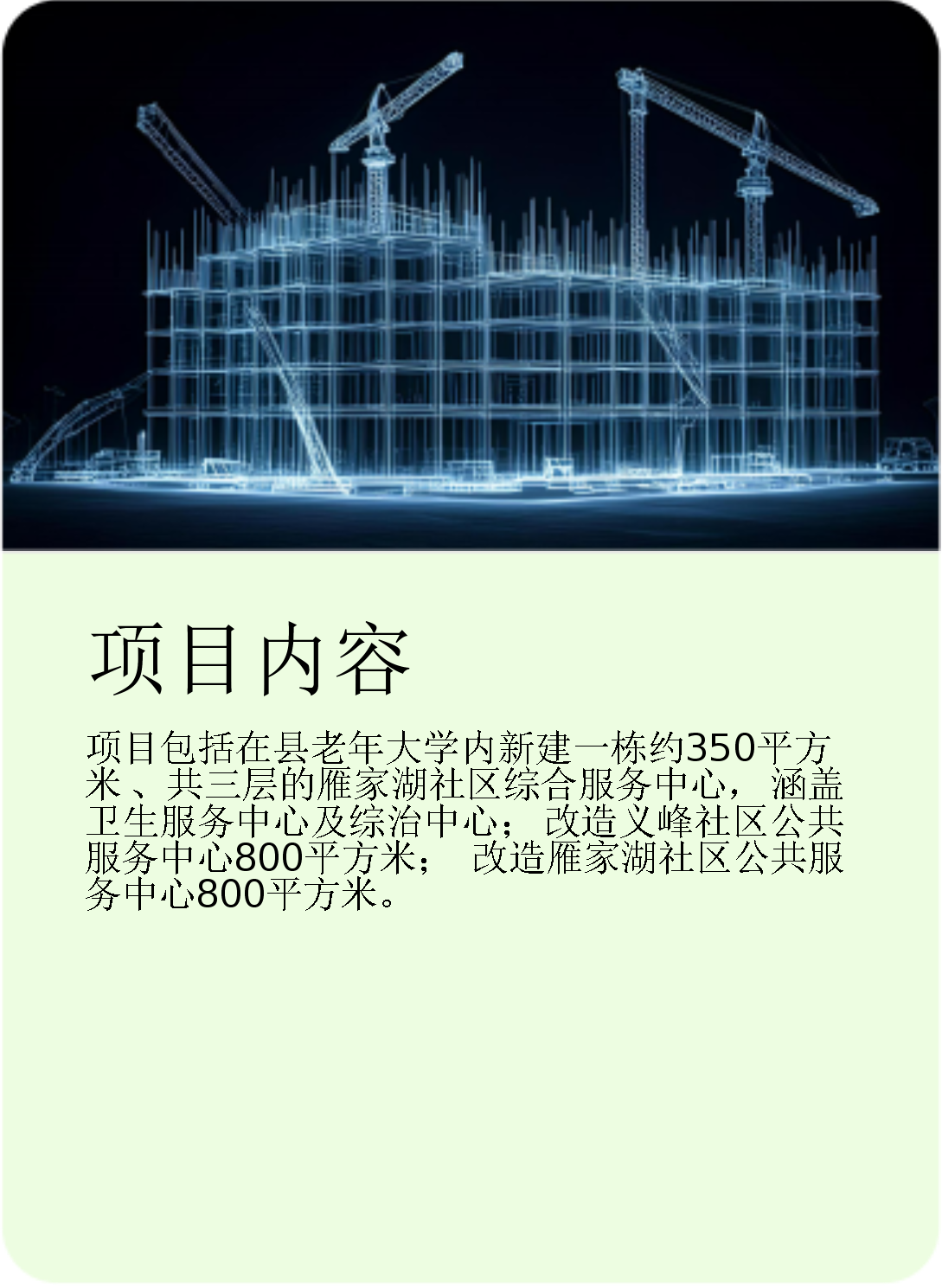

包括德安县养老服务中心项、德安县社区养老扶幼设施改造项目,致力于提升养老扶幼服务水平。

社区服务类

包含德安县社区综合服务中心新建改造项目,完善社区综合服务功能。

基础设施类

有德安县城乡供水一体化水厂标准化提升及配水管网提升项目、德安县绕城公路提标升级项目、德安县城市雨污水管网及城市积水点改造项目、德安县农田沟渠清淤疏浚项目,改善城乡基础设施。

居民配套类

有德安县居民小区安充及消防设备配套项目,为居民生活提供安全保障。

教育服务类

涉及德安一中校舍新建项目,为教育教学提供更好的硬件环境。

托育服务类

即德安县综合托育服务中心新建项目,满足托育服务需求。

01

项目基本信息

建设进度安排

一季度末形象进度

完成结构加固改造;完成地下室主体结构。

二季度末形象进度

完成内墙砌体工程内外墙抹灰工、消防管线敷设工程;楼完成主体工程。

项目投资与责任

总投资金额

项目总投资为13537万元,为项目的顺利建设提供资金保障。

责任单位

该项目的责任单位是民政局,负责项目的组织实施等工作。

02

项目内容构成

01

水厂标准化提升改造

对雁家湖水厂、红桥水厂、邹桥水厂、车桥水厂、磨溪水厂、塘山水厂等6座水厂进行标准化提升改造,以提高水厂的运行效率和供水质量。

02

城乡供水一体化配水管网提升

对城乡供水一体化配水管网进行提升,优化管网布局,保障供水的稳定性和可靠性。

03

单村供水站及配套管网提升

对单村供水站及配套管网进行提升,改善单村供水条件,确保村民用水安全。

04

德安县智慧水务建设

开展德安县智慧水务建设,利用信息技术提升水务管理的智能化水平,实现科学决策和精准调度。

各阶段进度

一季度末进度

水厂标准化提升改造完成70%城乡供水一体化配水管网提升80%单村供水站及配套管网提升50%德安县智慧水务建设完成50%

二季度末进度

水厂标准化提升改造完成100%城乡供水一体化配水管网提升100%村供水站及配套管网提升80%德安县智慧水务建设完成80%

三季度末进度

单村供水站及配套管网提100%德安县智慧水务建设完成100%

四季度末进度

对项目试运行出现的缺陷或问题进行修复及运行,全面完成项目全部建设内容。

投资与责任主体

总投资

该项目总投资8213.12万元,为项目的顺利实施提供了资金保障。

责任单位

项目的责任单位为水利局,负责项目的组织实施、协调推进和监督管理等工作。

03

项目概况

占地面积与建筑面积

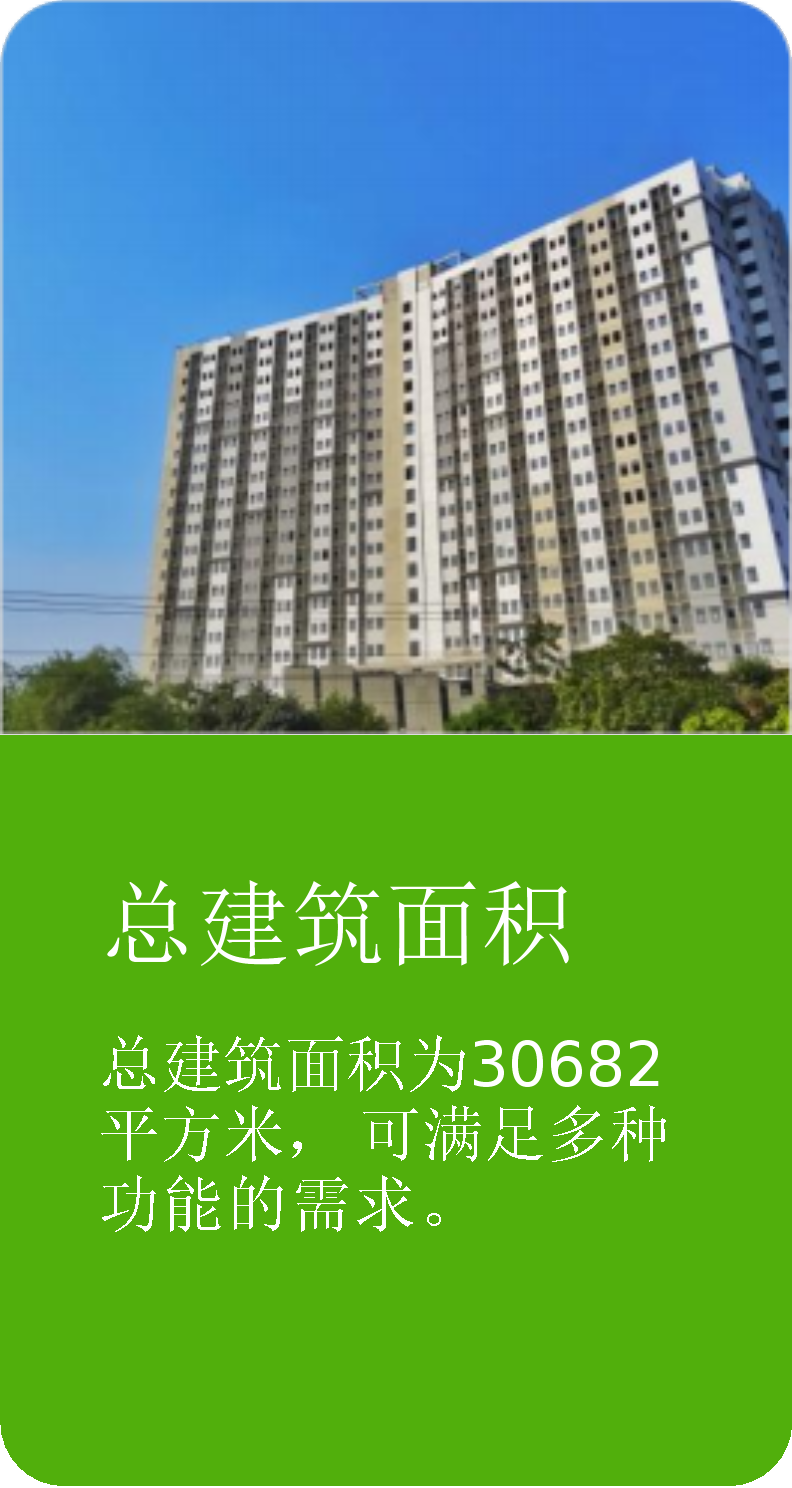

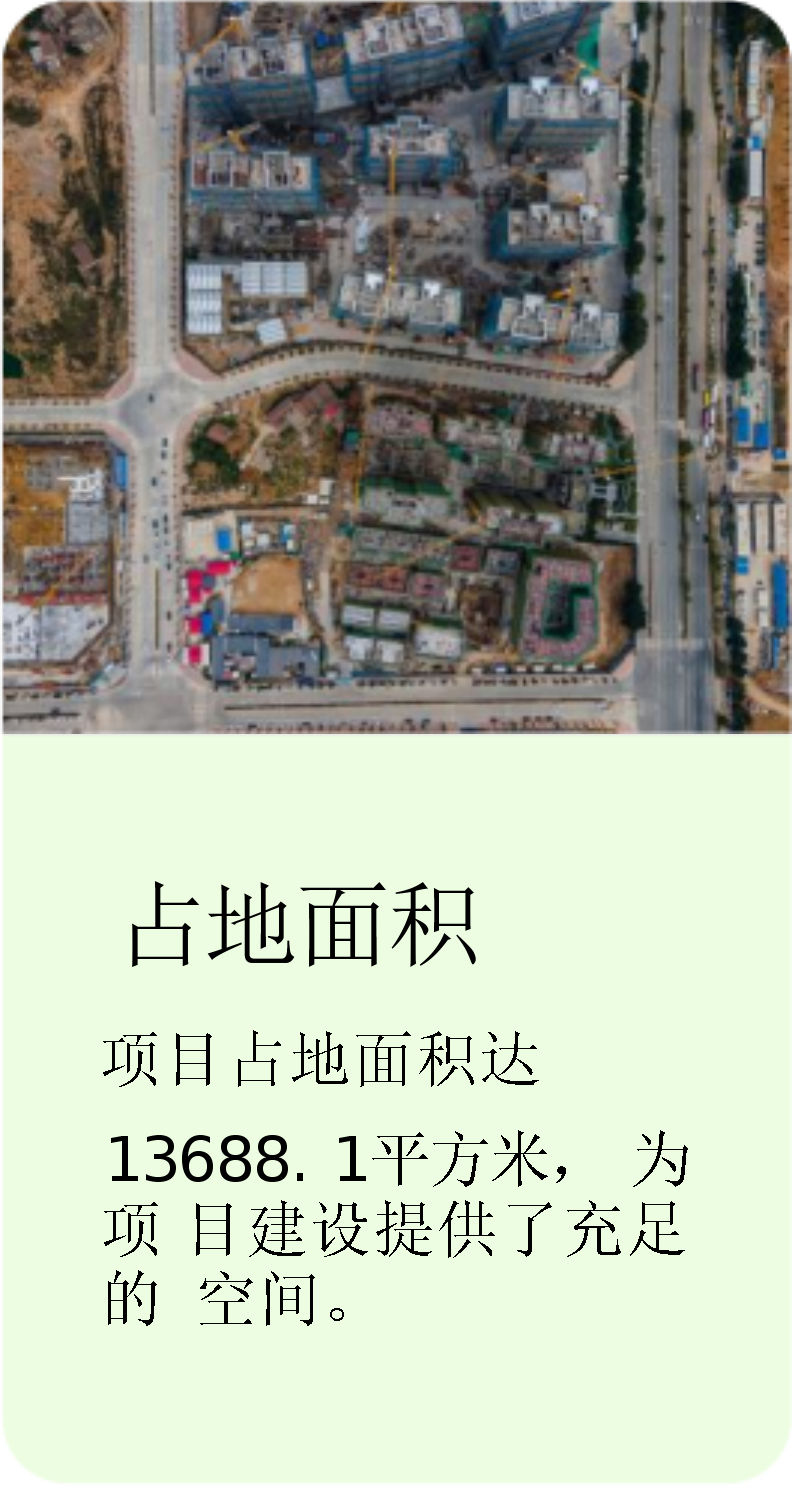

以德安一中校舍新建项目为例, 占地面积6.74亩,总建筑面积约14400平方米。德安县养老服务中心项目占地面积13688.1平方米,总建筑面积30682平方米。

建筑层数与功能分布

德安一中校舍新建项目建筑层高6层,1层为敞开式车库,2 - 4层为食堂,可容纳3200人同时就餐,5 - 6层为图书馆, 内设自助服务区、图书阅览区等。

建设进度规划

一季度进度

德安一中校舍新建项目一季度完成地勘图纸设计;德安县居民小区安充及消防设备配套项目计划建设电动自行车充电设备39台,充电插座495个。

二季度进度

德安一中校舍新建项目二季度完成桩基工程;德安县城乡供水一体化水厂标准化提升及配水管网提升项目完成水厂标准化提升改造100%城乡供水一体化配水管网提升100%等。

三季度进度

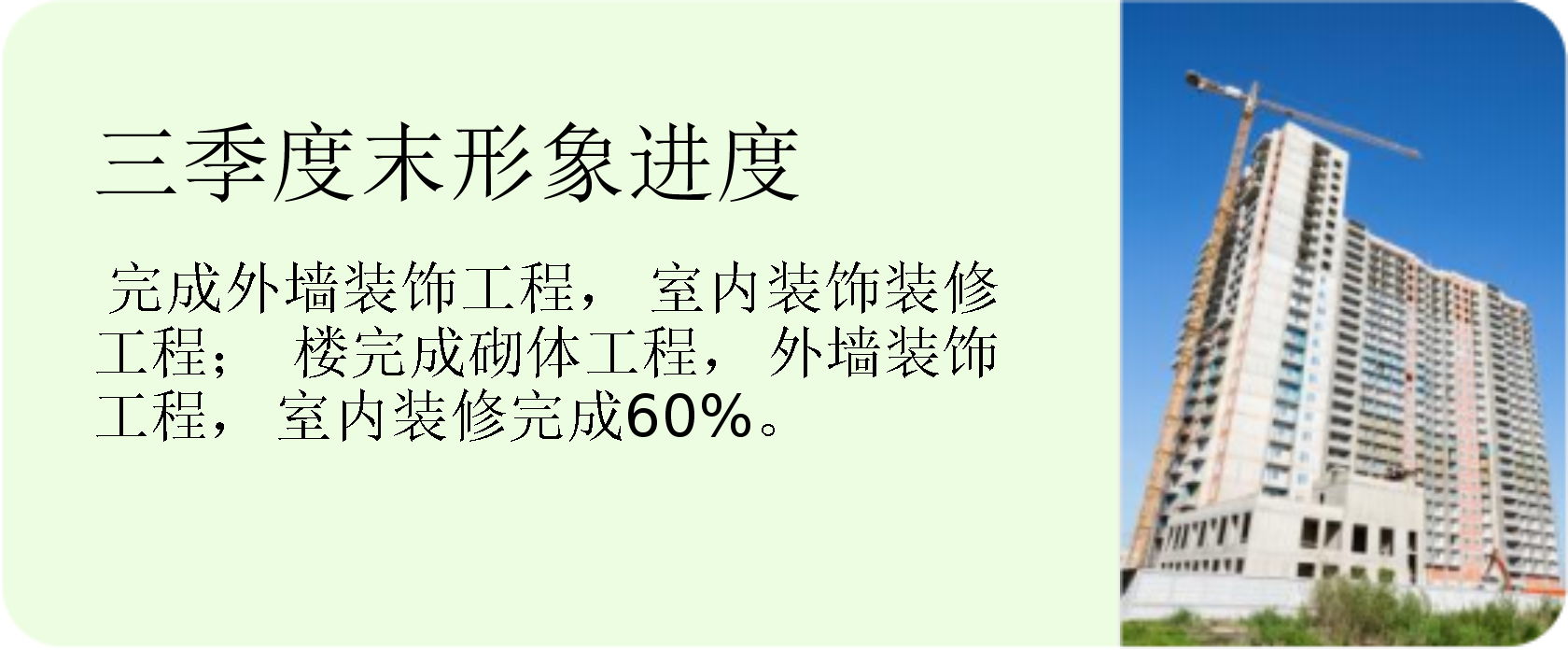

德安一中校舍新建项目三季度完成土建施工;德安县养老服务中心项目楼完成外墙装饰工程,室内装饰装修工程,楼完成砌体工程,外墙装饰工程,内装修完成60%

四季度进度

德安一中校舍新建项目四季度装修安装工程完工;德安县居民小区安充及消防设备配套项目计划建设电动自行车充电设备260台,充电插座3300个。

投资与责任归属

04

项目建设内容

充电设备建设

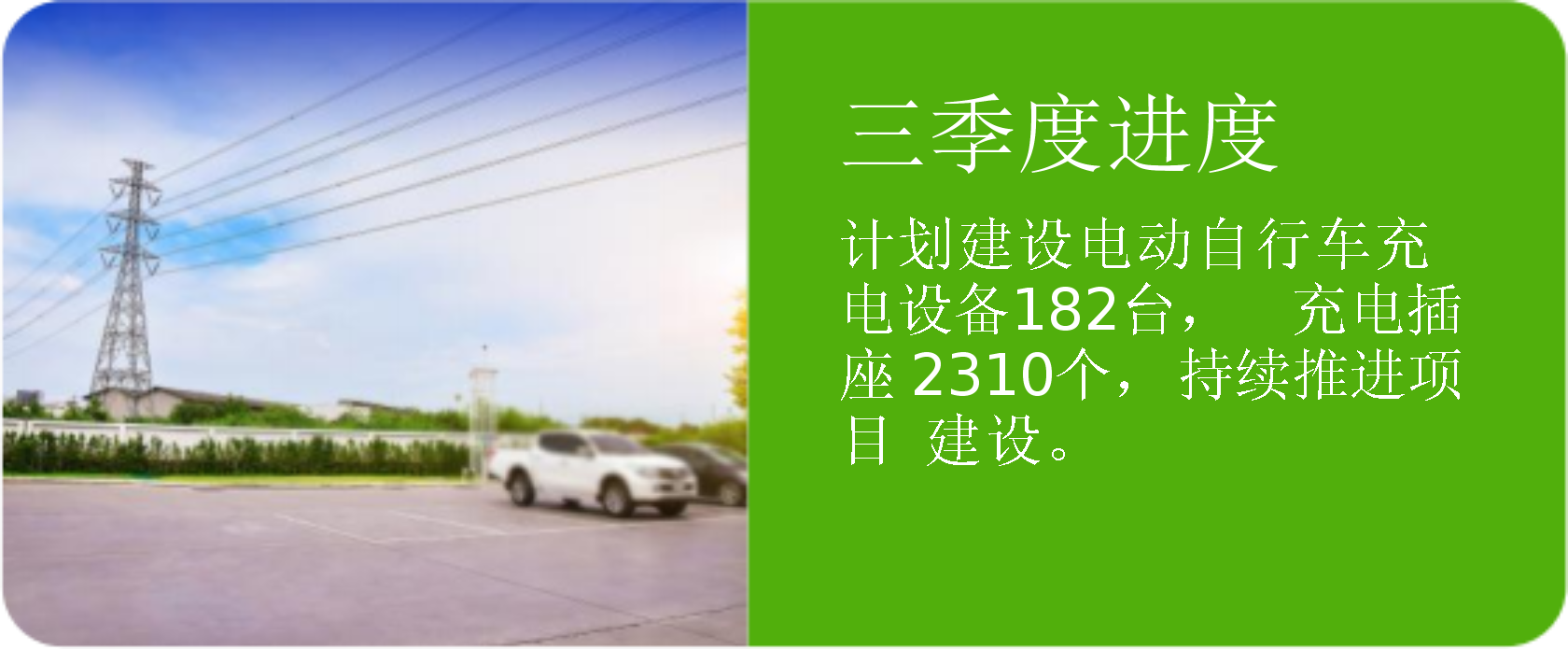

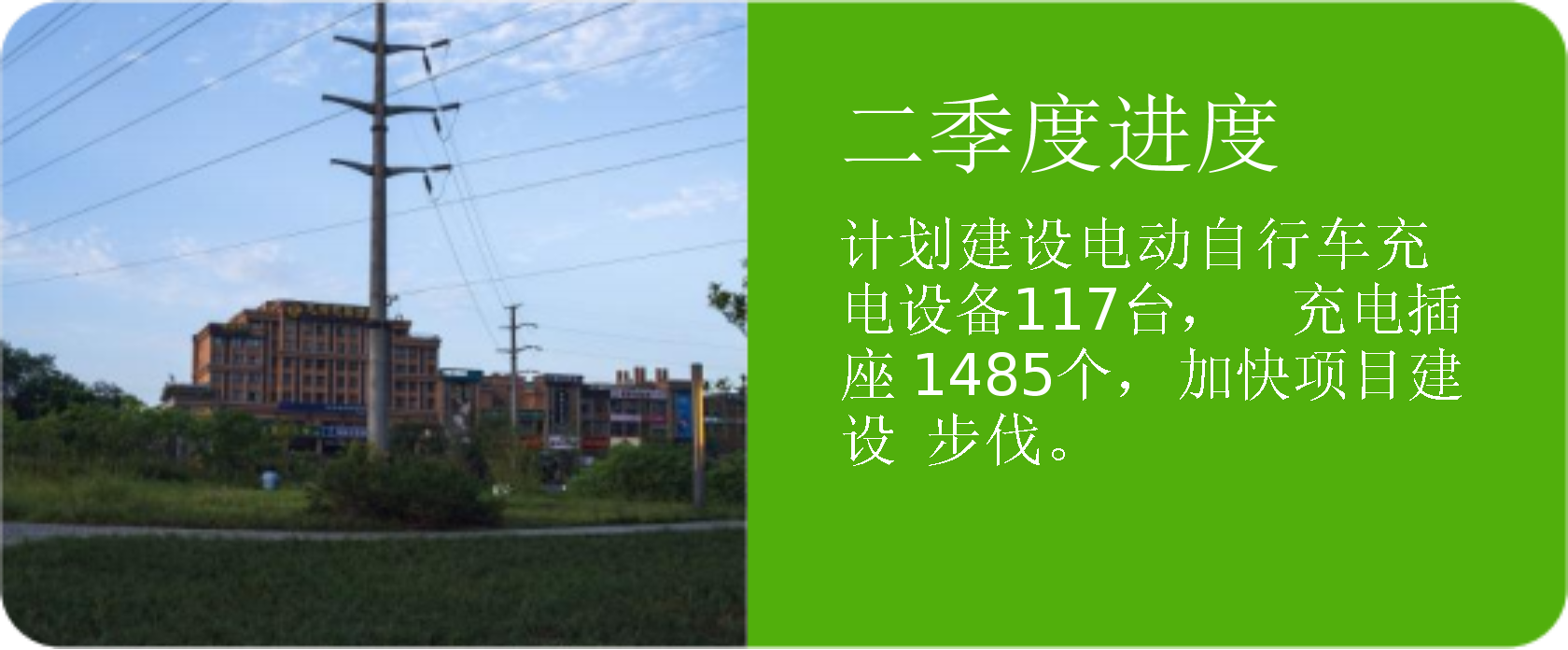

在城区居民住宅小区建设电动自行车充电设备260台,为居民提供便捷的充电服务。

充电插座配置

配套建设充电插座3300个,满足更多电动自行车的充电需求。

配套设施完善

配套场地硬化、雨棚安装电力配套、监控设备及消防设备等,保障充电安全。

进度目标

投资与责任主体

总投资

该项目总投资2000万元,为项目的顺利实施提供资金保障。

责任单位

由中寰投资集团负责项目的具体实施,确保项目按计划推进。

05

项目改造内容

进度安排

一季度末进度

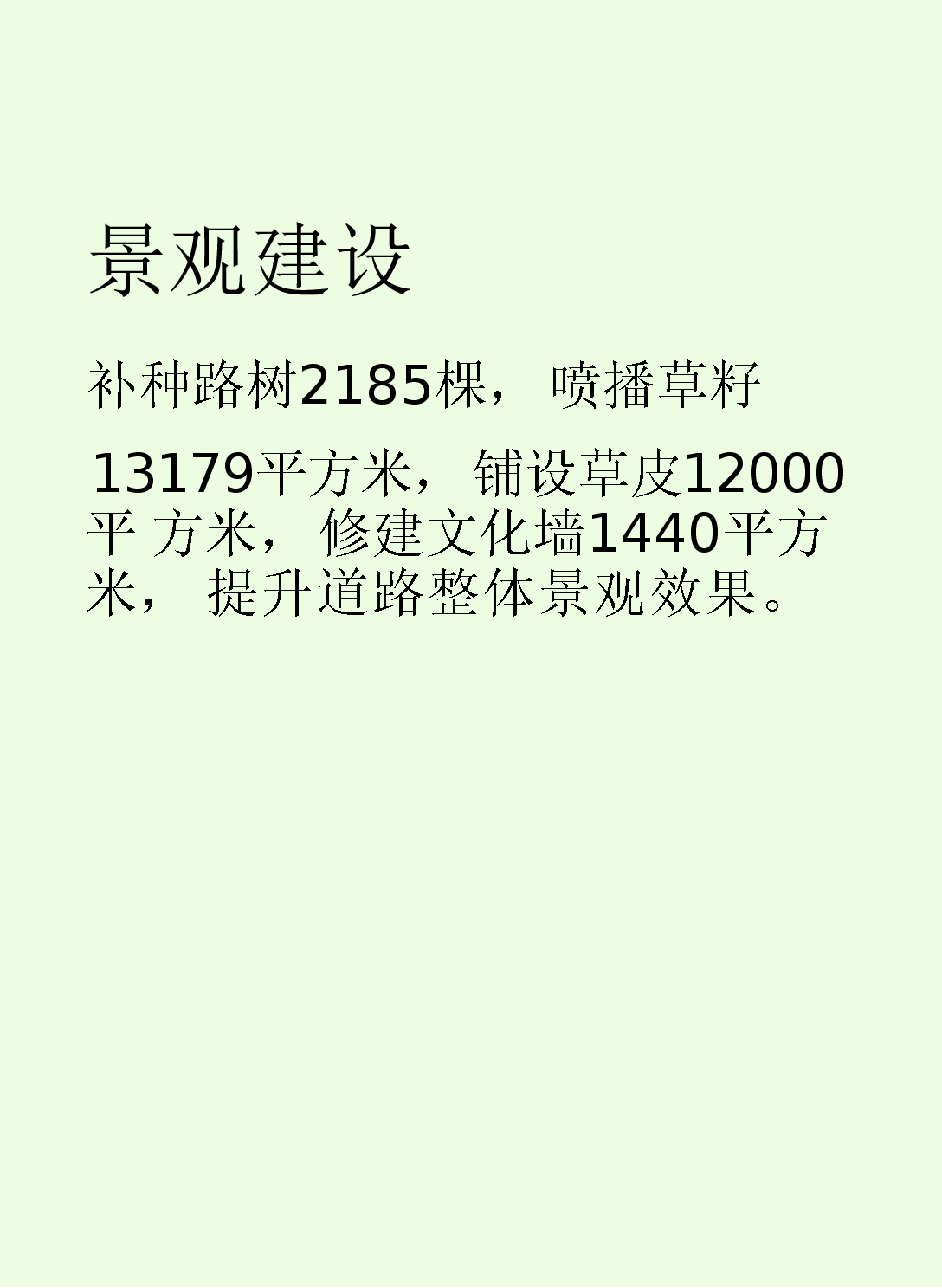

完成文化墙、路宅分离及喷播草籽等项目,为后续工程奠定基础。

二季度末进度

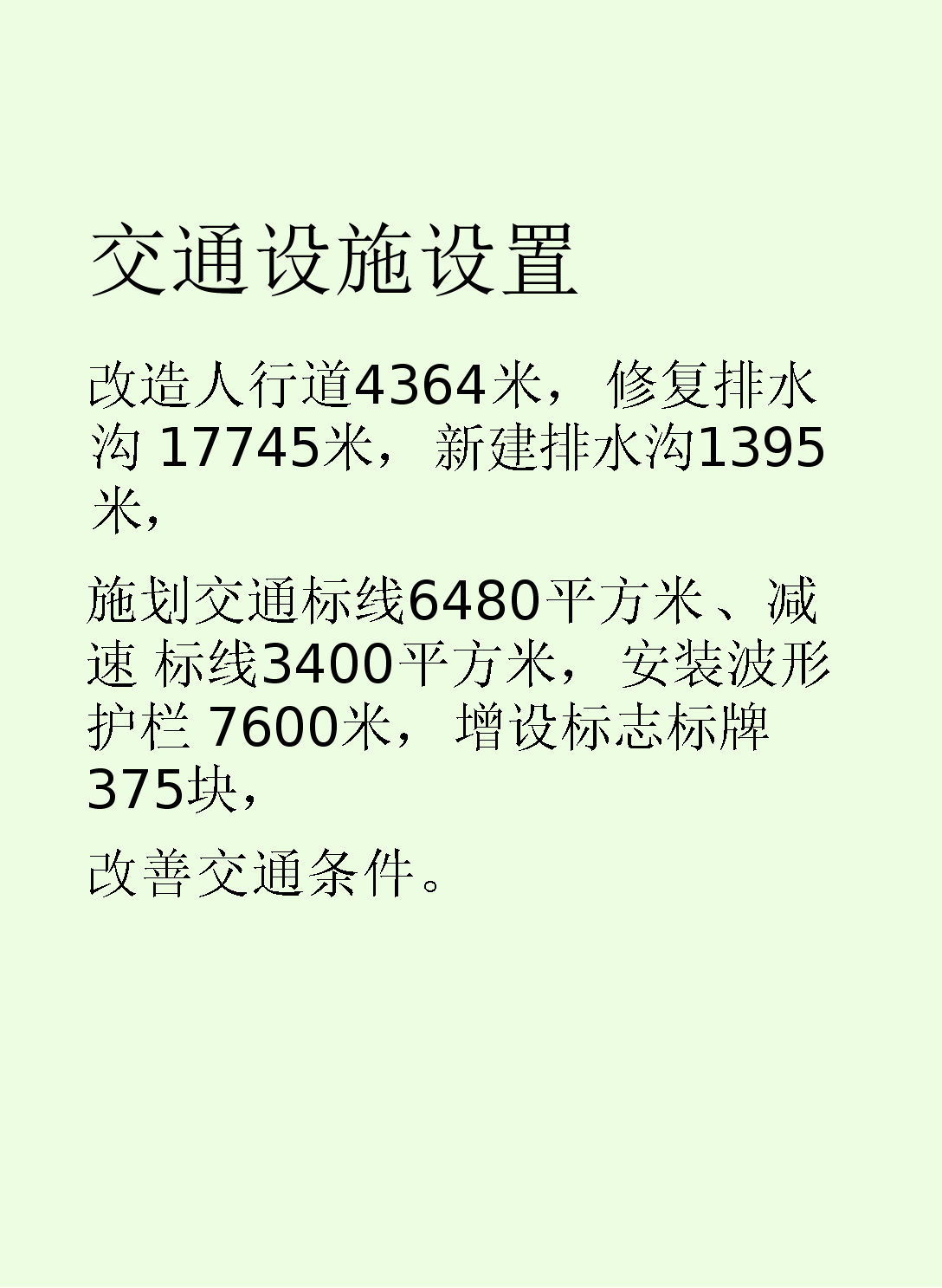

项目整体完工,道路正常通行,确保在20256月底之前

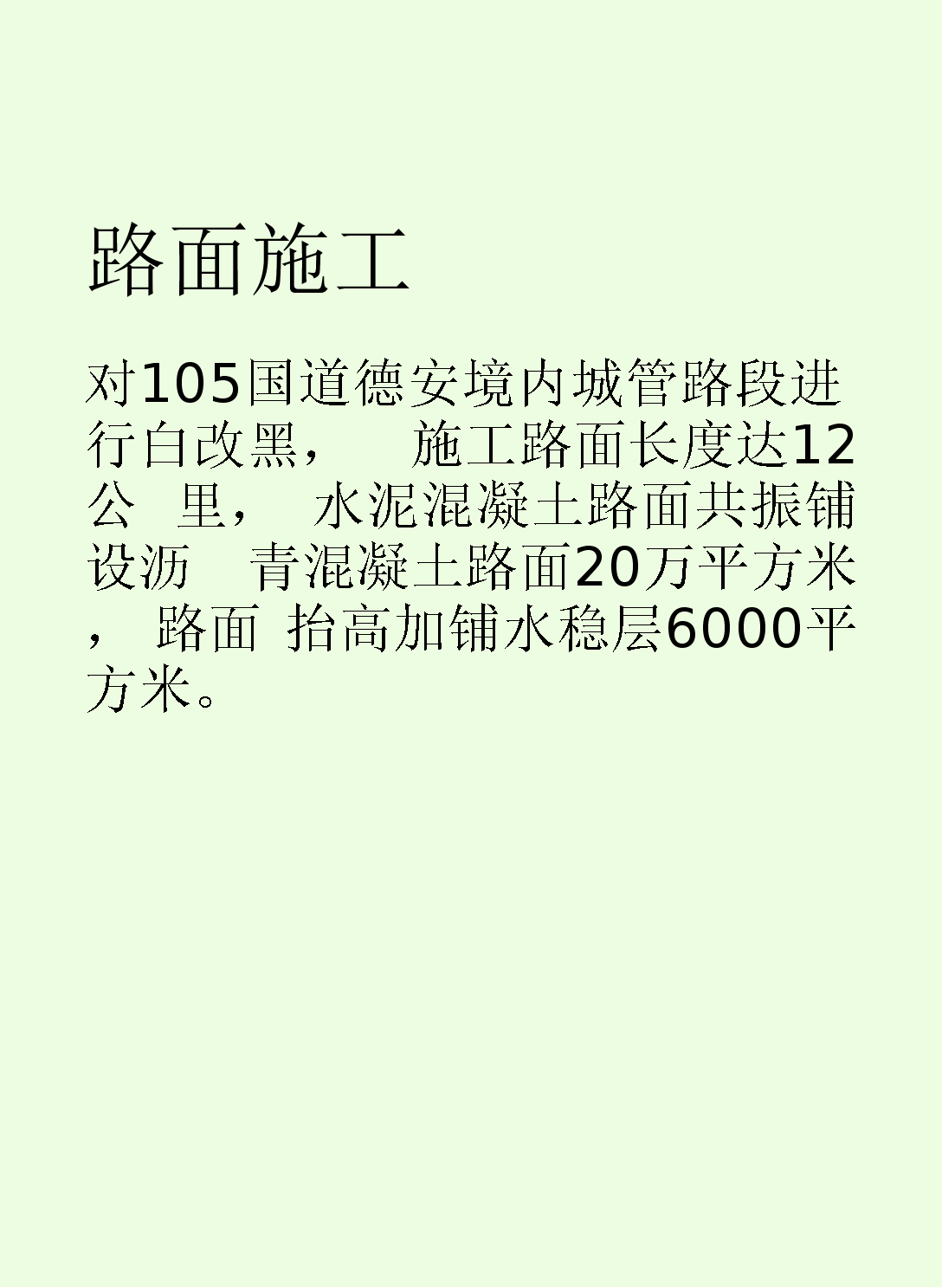

该项目道路白改黑及附属工程全部完工。

投资与责任单位

总投资

该项目总投资7200万元,为项目的顺利实施提供资金保障。

责任单位

由中寰投资集团负责项目的具体实施,确保项目按计划推进。

06

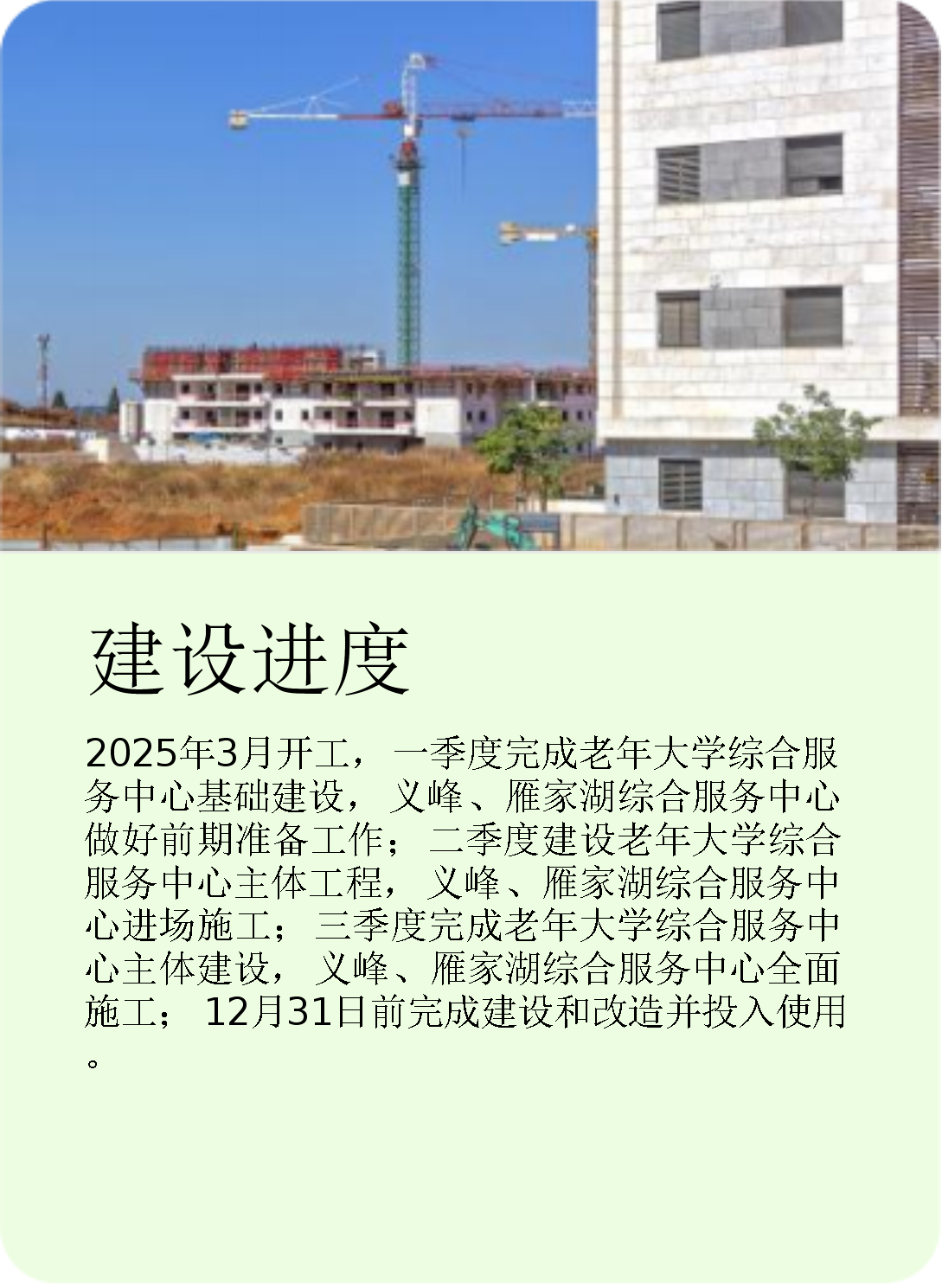

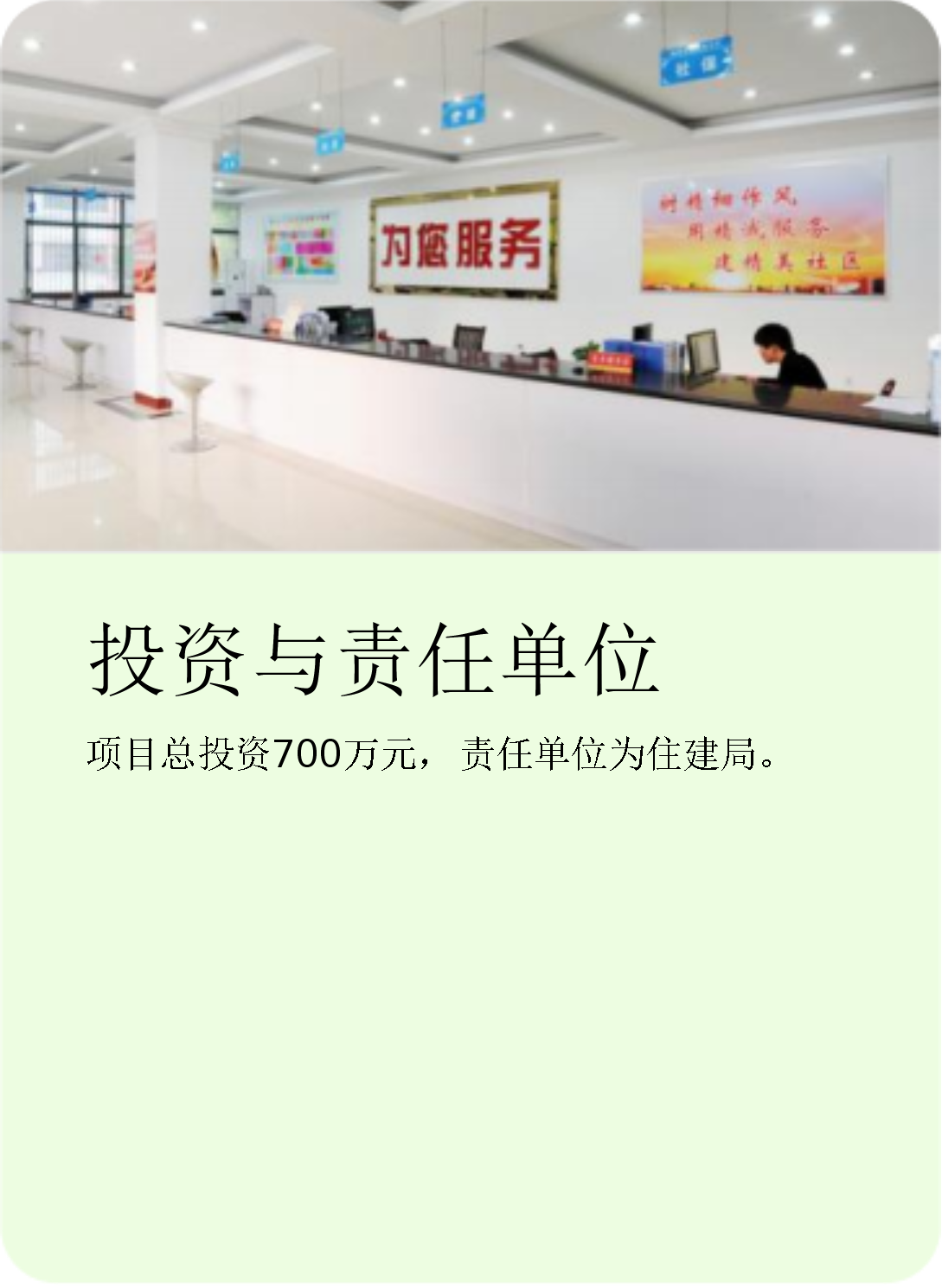

社区综合服务中心新建改造项目

07

社区养老扶幼设施改造项目

改造内容

改造义峰社区养老扶幼设施800平方米,设置日间照料床位30个,社区医疗卫生站150平方米;改造雁家湖社区养老扶幼设施800平方米,设置日间照料床位30个,社区医疗卫生站

150平方米。

进度安排

20253月开工,一季度做好义峰雁家湖养老扶幼设施建设施工前准备工作;二季度做好改造基础工作;季度全面开展建设;1231日前完成

建设并投入使用。

投资与责任单位

项目总投资300万元,责任单位为住建局。

08

城市雨污水管网及城市积水点改造项目

改造范围

改造义峰社区、雁家湖社区等雨污水管网2万米以上,改造共安大桥下铁路桥涵、东风路铁路桥涵、高速公路

涵洞、翡翠城、铂金公馆等5处积水点,同步改造人行道1万米以上。

进度计划

20253月开工,一季度做好施工前期准备工作;二季度全面进场施工,做好开挖和围挡工作;三季度全面加快施工,做好围挡和恢复工作;12

31日前完成全部建设工作。

投资与责任单位

项目总投资4000万元,责任单位为住建局。

09

综合托育服务中心新建项目

项目规模

项目占地面积850平方米,总建筑面积1500方米。

进度安排

20255月开工,一季度完成规划报建手续;

二季度完成报建手续并基础施工完成;三季度主体完成,砌体及外墙施工;1231日前完成主体结构建设,室内外装修建设并投入使用。

建设内容

建设乳儿班1、托小班2、托大班2共计5个托班,总托位80个,建设婴儿活动用房,务管理用房,托育从业人员培训用房和室内外教学相关配套设施设备。

投资与责任单位

项目总投资600万元,责任单位为卫健委。

10

农田沟渠清淤疏浚项目

施工范围

对全县8个乡镇21个行政村农田现浇水泥沟渠进行清淤疏浚。

进度安排

202411月开工,2025年一季度开展疏浚清淤行动,完成项目沟渠清淤疏浚工作80%并建立相应配套设施;二季度全面完成项目沟渠清淤疏浚工作并建立相应配套设施;三季度和四季度对项目进行验收。

建设内容

清淤疏浚近20万米,新建泵站7座,机耕桥4座,渡槽6座,盖板涵23座,堰坝46座。

投资与责任单位

项目总投资2816万元,责任单位为农业农村局。
