【督查】德安县重点民生实事项目10月份进度

来源: 发布时间: 2024-11-12 19:09
打印
    关联导读:

一粒种子公园

南互通工程



项目简介:主要是隆平故里颐园布展建设、景区内部道路及景观建设、河东现代农业园建设、核心区标识系统和智慧景区系统等。项目建成后,将进一步丰富人民群众的娱乐生活,弘扬以袁隆平为代表的“科学家精神”和“中国稻作文化”,助力乡村振兴旅游繁荣与经济可持续发展。

目前景区大门施工完成;现代农业产业园玻璃幕墙施工完成,沥青底层摊铺完成,屋檐收边收口开始施工,栏杆木饰面压顶施工完成,外立面开始施工;3.2千米沿线景观种植施工完成,绿化带苗木施工完成;游客中心装修施工完成,室外工程施工完成,防洪沟施工完成,室外强电开始施工;颐园改造完成;村庄内部改造及禾梦广场铺贴施工完成,禾梦广场小品采购,强电下地申报计划;稻米老街外立面施工完成,室外道路底层沥青摊铺完成;风雨长廊基础钢筋绑扎完成;铁路以东道路周边挡土墙施工,铁路以东管道预埋施工完成。

体育职业教育实训基地


项目简介:由全民健身中心场馆、配套北侧城市体育公园等工程组成,项目总用地面积约8万平方米,其中建设用地面积3.63万平方,总建筑面积4.56万平方,室外场地总面积该4.43万平方。该项目建成投入使用后,将结束我县无公共综合性体育场馆的历史,并可以承办多种大型体育赛事活动,北侧城市体育公园也为百姓提供了丰富多样的室外运动,极大地改善了城区公共体育设施不足的现状。

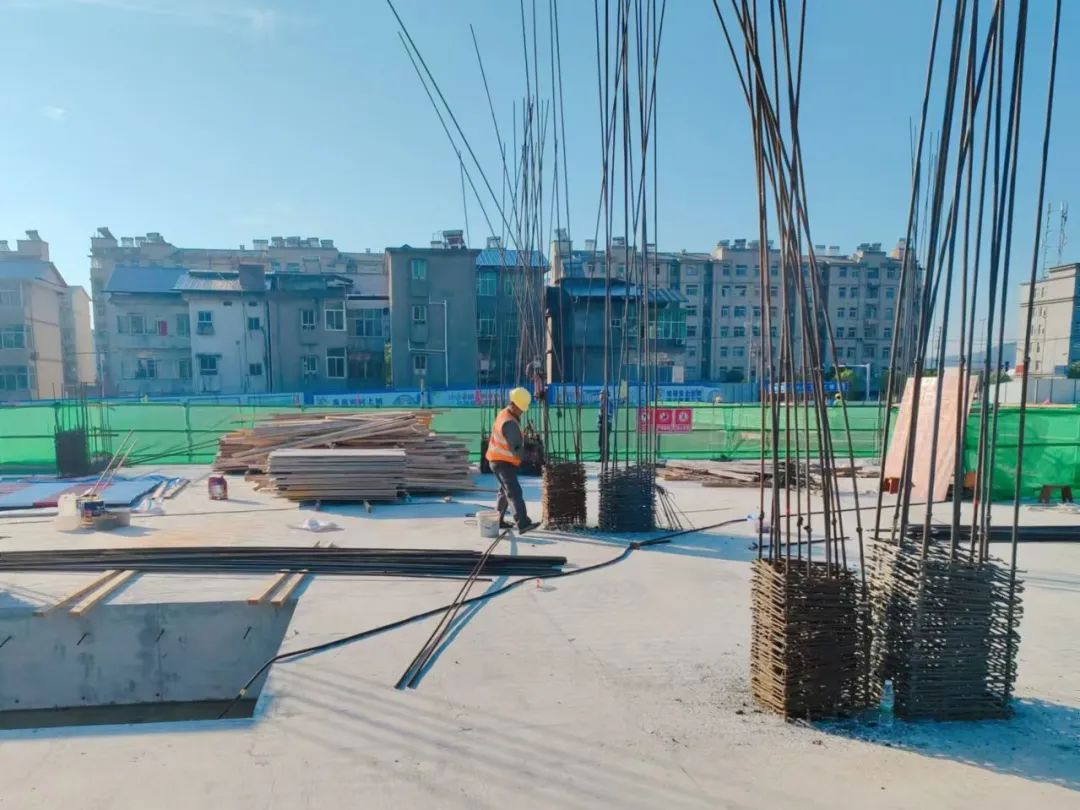

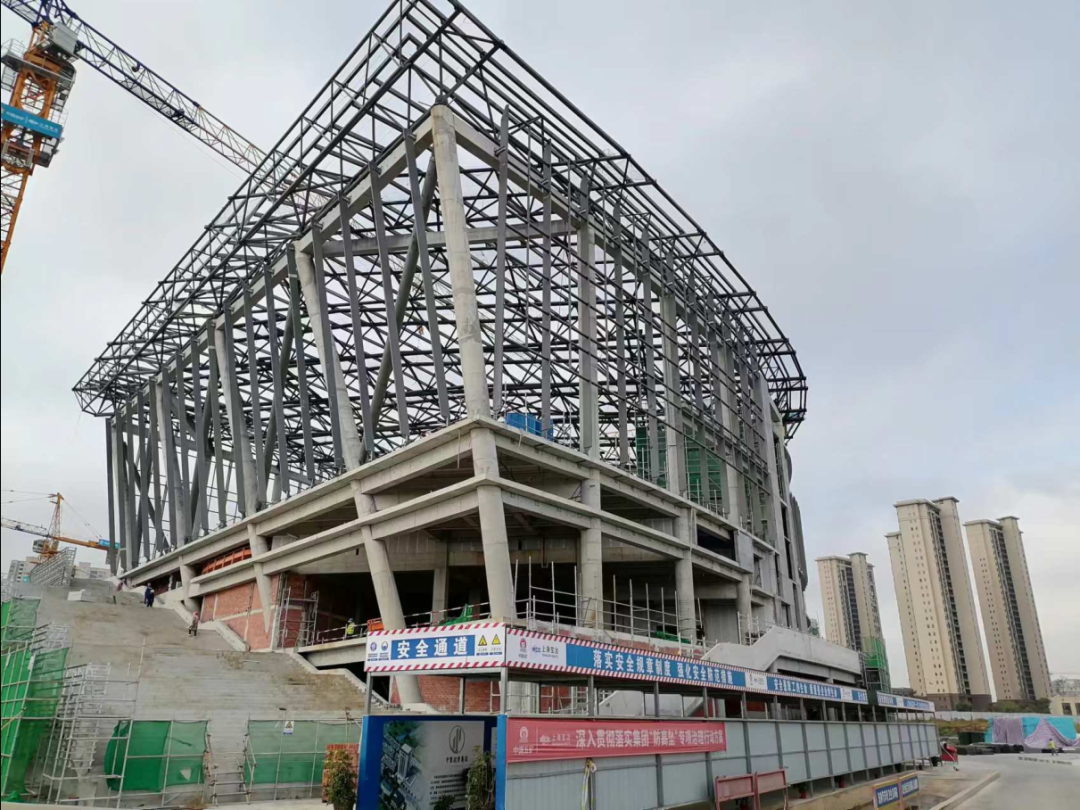

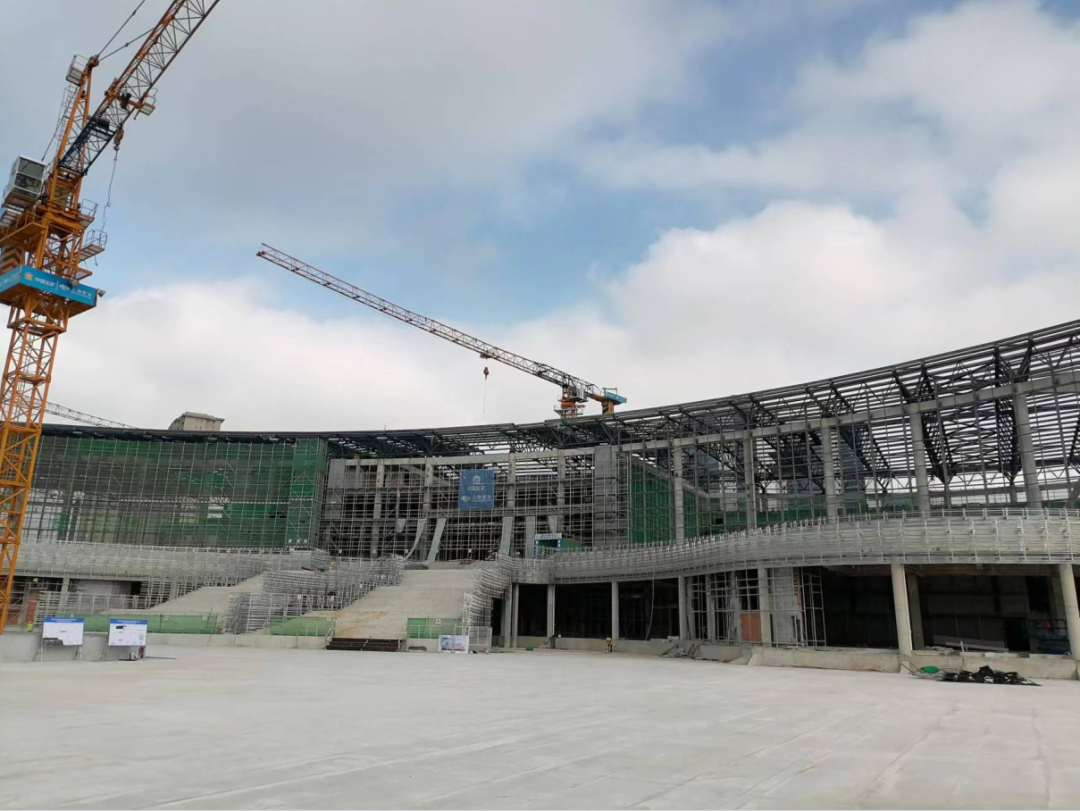

目前建筑主体混凝土主体结构已完成;屋面钢结构管桁架吊装完成100%;二次结构完成总量的70%,砌筑及抹灰完成40%;管道安装完成总量的60%;室内装饰设计方案已定稿、室外景观方案已确认、智能化设计方案已组织讨论2稿。

中等职业技术学校扩容工程

南互通工程



项目简介:建设教学楼、综合楼(功能教室)、产教融合实训基地、宿舍楼、食堂、广场、运动场地及其他配套附属工程等。项目建成后可以同时容纳4500名学生就读,学习生活环境更加舒适;可增加就业岗位50人左右;有利于学校和园区企业对接学生劳动实践和就业;将惠及我县4000多个家庭。

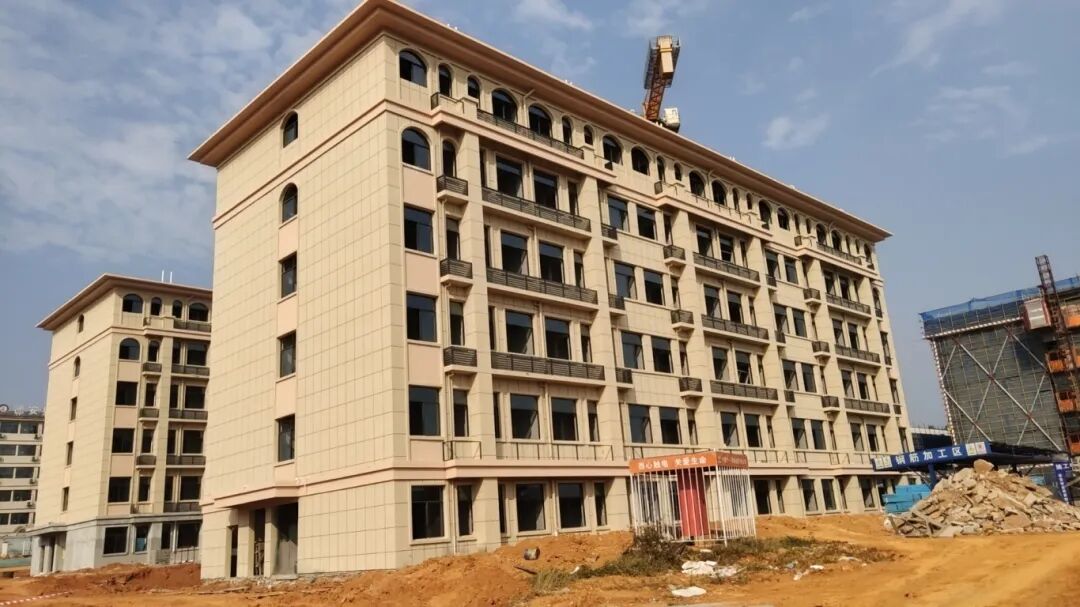

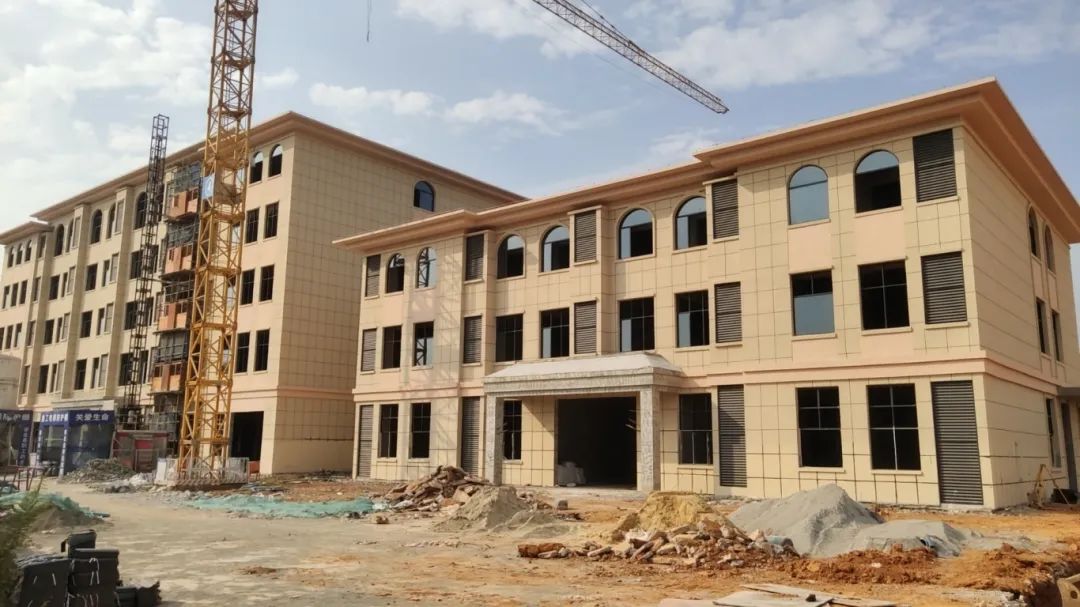

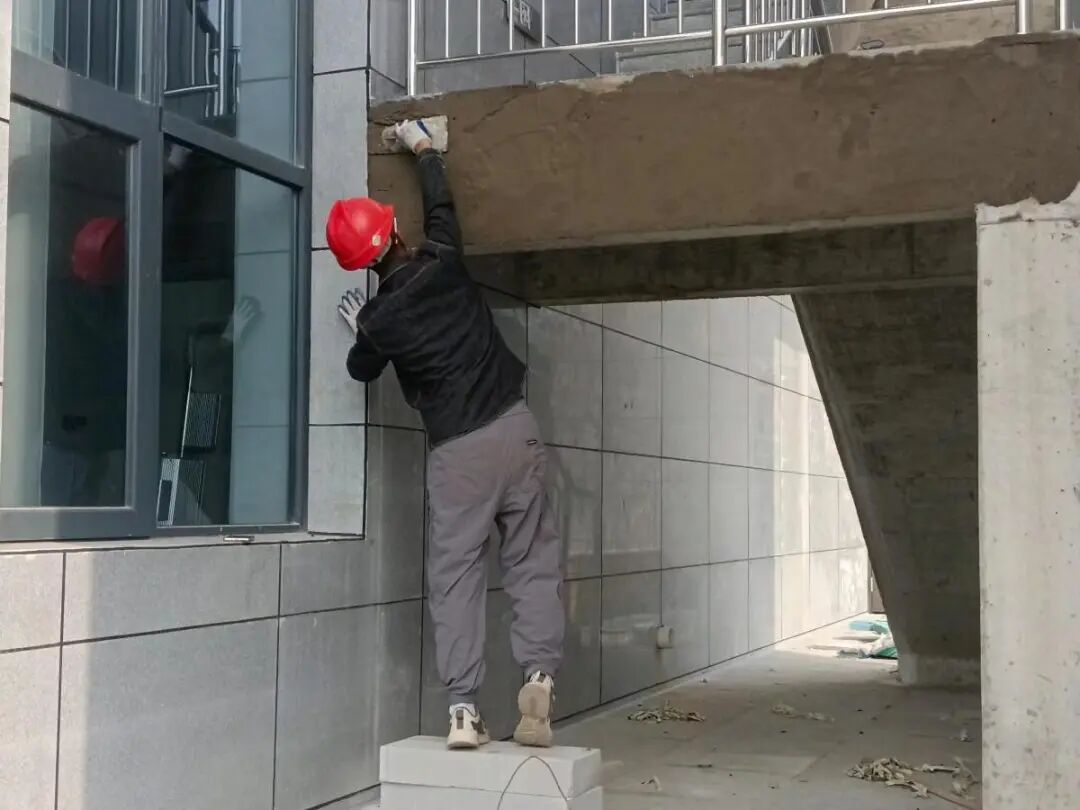

目前1#教学楼二层砌体施工完成、三层砌体施工完成50%、四层内架拆除完成;2#综合楼主楼二、三层砌体施工完成、四层砌体完成90%、五层内架拆除完成、多功能厅外墙保温施工完成80%;3#食堂屋一层砌体完成80%、二层砌体完成30%、屋面防水施工完成30%;4#宿舍楼室卫生间贴砖完成90%、地面砖施工完成40%、窗玻璃安装完成50%;5#宿舍楼室卫生间贴砖完成80%、地面砖施工完成40%、窗玻璃安装完成50%;6#实训中心内墙抹灰完成、卫生间防水施工完成、窗玻璃安装完成20%。

妇幼保健院新建工程

南互通工程



项目简介:总用地面积约为1.59万平方米,总建筑面积约为2.71万平方米,主要包括妇幼保健院新建综合楼(主体完工)以及周边配套设施工程(保育路扩建)。建成后将为全县1000名左右妇女提供围产保健、妇女保健,为6000名儿童提供免费建档、免费体检的儿童保健服务,届时妇幼保健服务功能和治疗各类妇科、儿科疾病等临床医疗功能服务能力将大力提升;月子中心的成立将填补我县公立月子中心的空白,全县每年千名孕产妇将可以享受公立月子中心提供的优质服务,进一步增强人民群众的幸福感与获得感,是推进健康德安建设的重要举措之一。

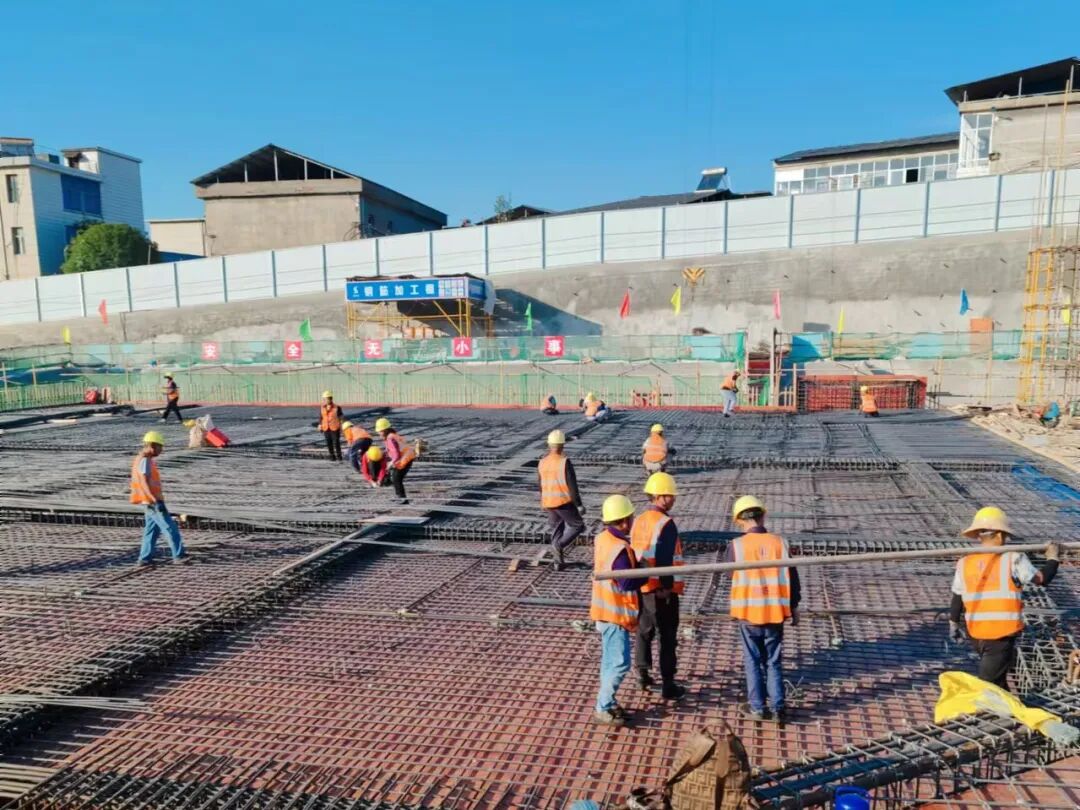

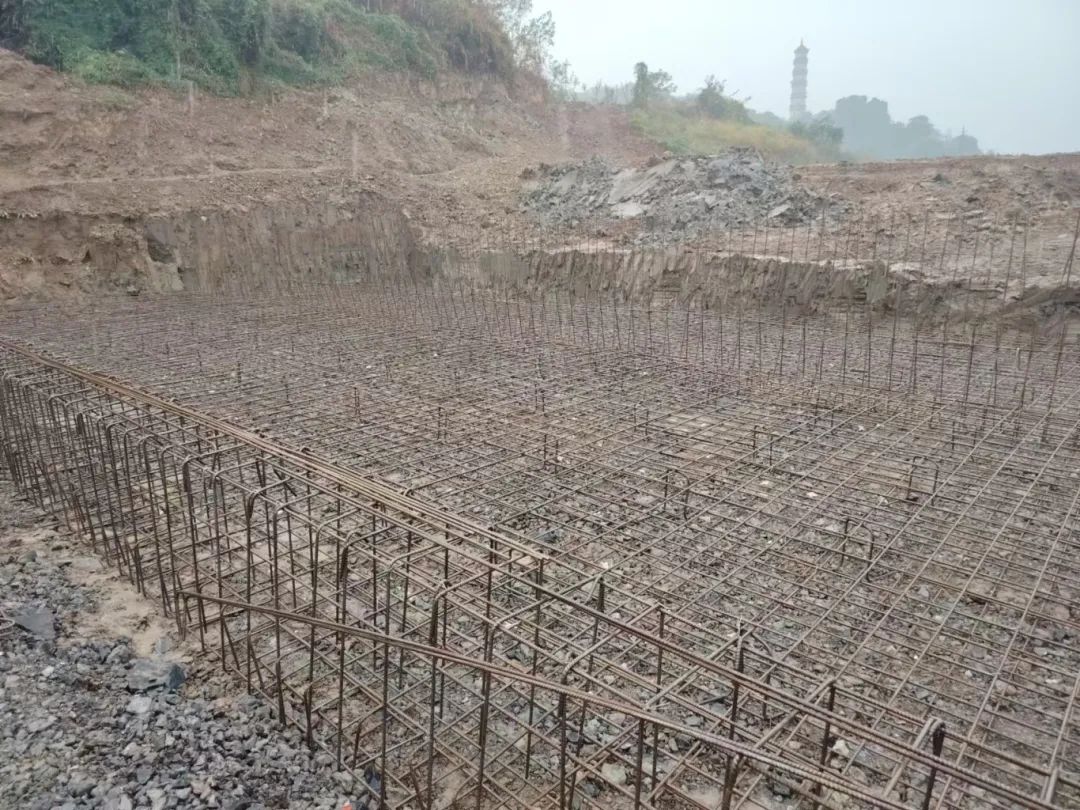

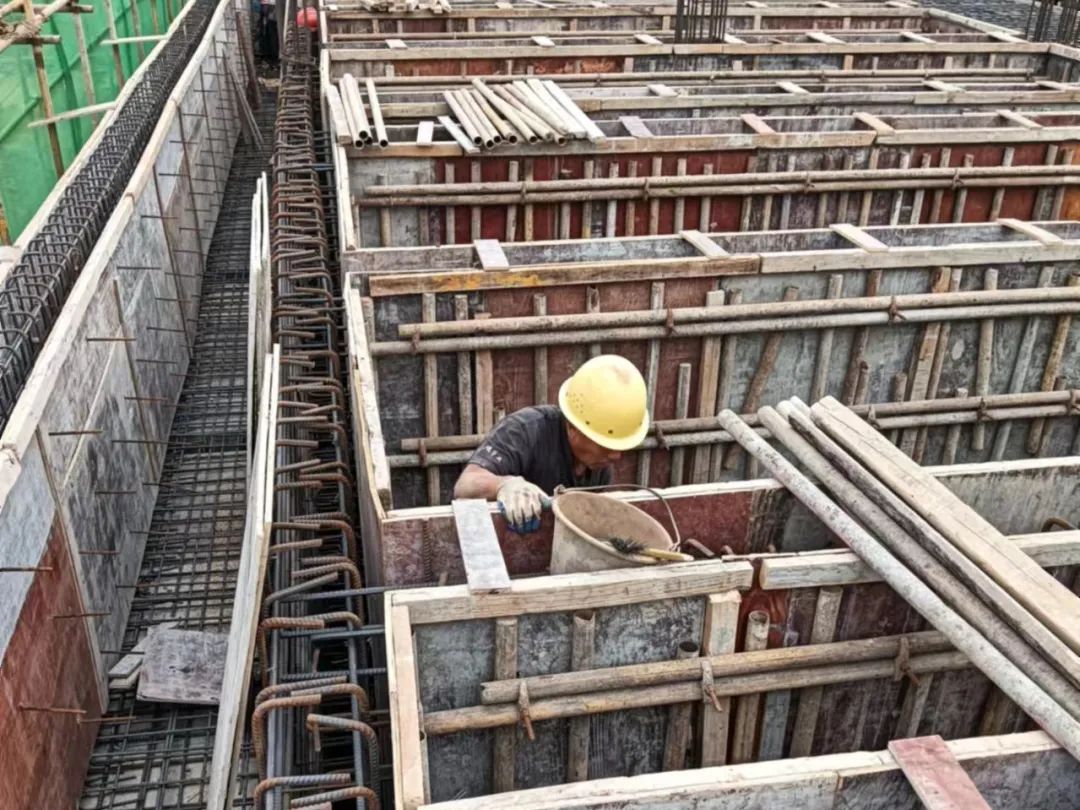

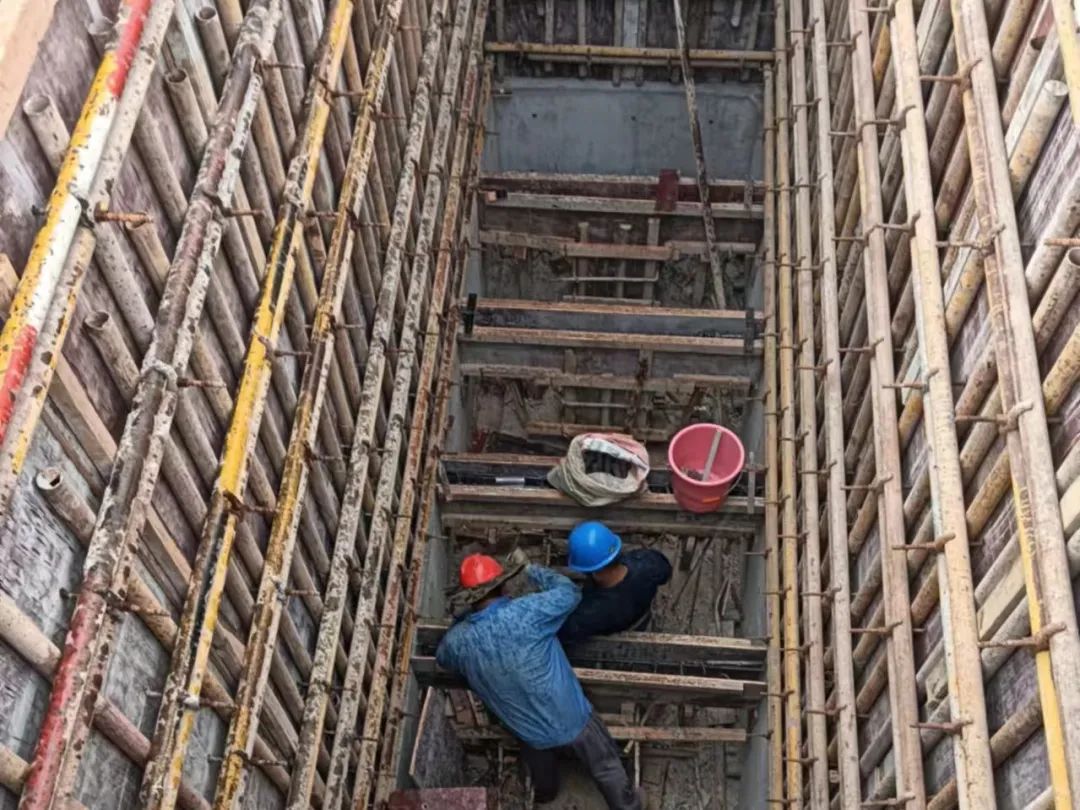

目前土方外运70000/70000;第一区段完成地下室顶板(±0.00)浇筑;第二区段完成基础底板浇筑,地下室顶板(±0.00)模板安装完成95%,钢筋绑扎完成100%;第三区段完成基础底板浇筑,地下室顶板(±0.00)模板安装完成80%,钢筋绑扎完成10%;第四区段完成基础垫层100%,基础防水90%,基础钢筋绑扎50%。

上好佳路及周边路网改造工程

南互通工程



项目简介:项目路线全长2.208千米,路基宽度32米,全线为沥青混凝土路面。包含道路工程、交通工程、给排水工程、强弱电工程、强弱电改造工程、燃气工程、照明工程等内容。建成后可方便周边企业货运车辆出行,惠企周边居住小区群众近8000人。

项目已完工。

导托河生态修复项目

南互通工程



项目简介:包括导托河生态修复、隆平湖生态修复及德安县工业/生活污水处理厂尾水塘生态修复。经过综合治理,导托河沿岸将具有美化环境、调节气候、涵养水源等功能,提升河道的“舒适度”与“生态文明度”,拉近人与自然和谐相处的亲近度,使人与自然的关系更加和谐,提高了居民生活质量。

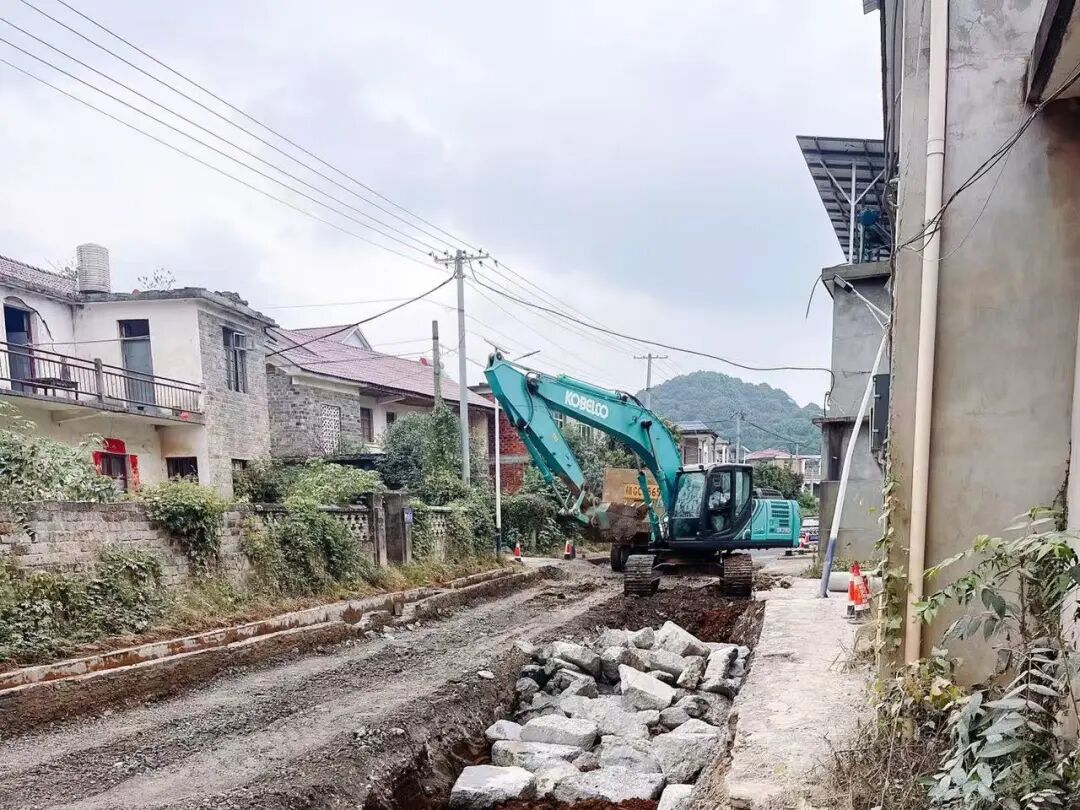

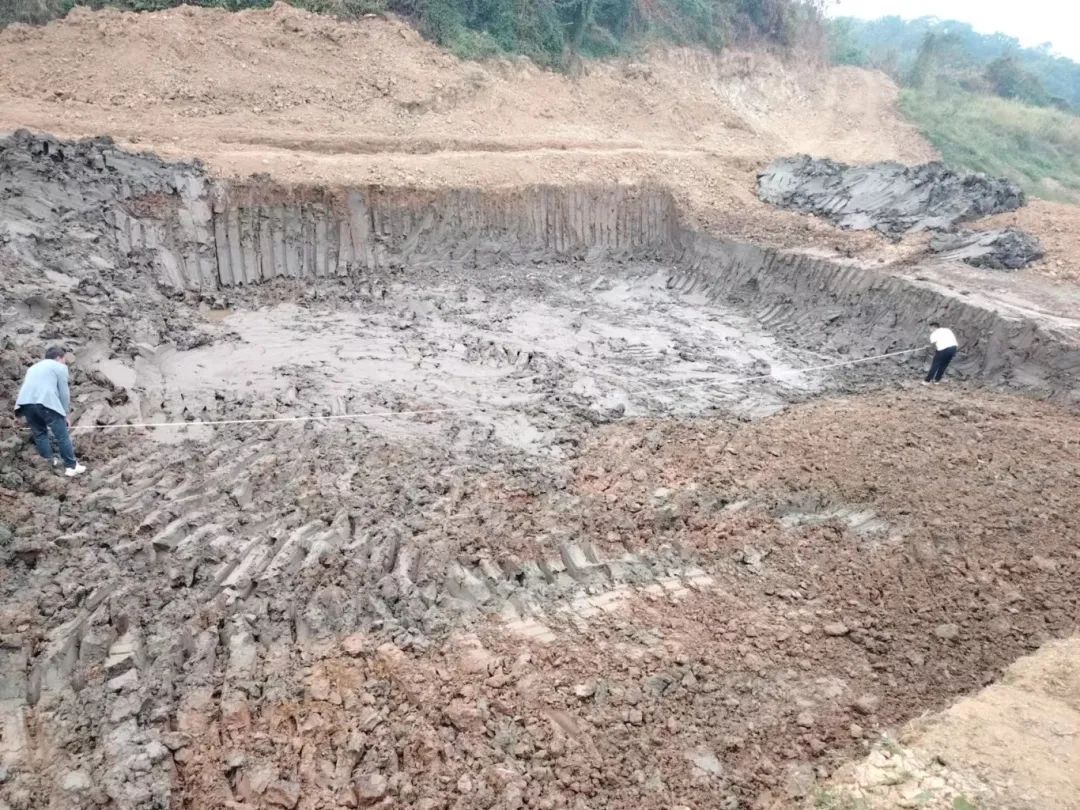

目前拦水坝施工开挖、抛石基础施工,导托河已完成河道清淤,挺水植物K5+700.0到K6+400.0河段种植完成,尾水塘沉水及挺水植物种植全部完成。

河东大道连通项目

南互通工程



项目简介:自状元府至渊明大桥道路全长约0.93千米,包含道路工程、交通工程给排水工程、强弱电工程、强弱电改造工程、燃气工程、照明工程等内容。道路通车后,可正式贯通全县外循环交通系统,大大缓解一中、二中放学时的交通压力,方便周边学生和群众出行。

目前项目已完成施工,正式通车。

文华塔周边生态提升工程

南互通工程



项目简介:对文华塔周边生态进行提升,通过修建休闲步道、林相改造提升、亮化美化等一系列规划,为广大市民提供一个宜人的休憩场所。

目前项目已赋码,项目建议书已编制完成,可研报告初稿已编制完成。

四好农村路县乡道改造项目

南互通工程



项目简介:对12条“四好农村路”县、乡道改造,项目全长约60.6千米,按照双车道标准、沥青混凝土路面建设,进一步改善农村交通环境。涉及8个乡镇12个行政村通双车道,可方便约2万村民出行。

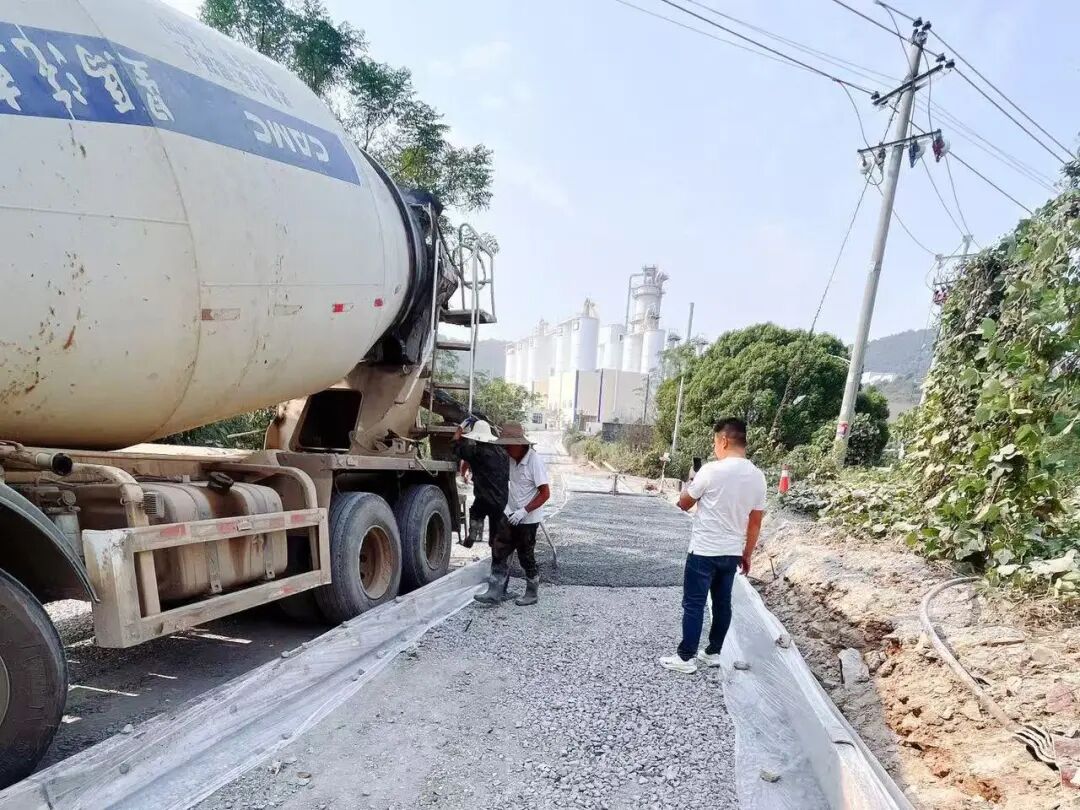

目前已完成丰林至紫荆、林泉至清塘、清塘至马迴岭段破损路面的修复工作,正在开展大溪畈至小溪山段路基换填以及混凝土浇筑工作。

彭山水厂改扩建工程

南互通工程



项目简介:改扩建彭山水厂,拟新建一座日处理量1.5万立方米净水厂,保障丰林园区、丰林镇、高塘乡、林泉乡等周边生活用水,惠及人口3.7万。

目前清水池正在安装管网;普通快滤池首层混凝土浇筑完成,二层混凝土浇筑完成;2.5千米管网已施工完成;机修仓库正在进行屋面支模,屋面混凝土浇筑完成;排泥池正在铺设六角石。
