2023年4月17日德安县“项目大会战”项目督查简讯

来源: 发布时间: 2023-04-18 10:10
打印
    关联导读:


2023410-416日督查组督查项目8个,项目竣工3个,正常推进的5个。具体情况如下:

一、项目竣工3个:

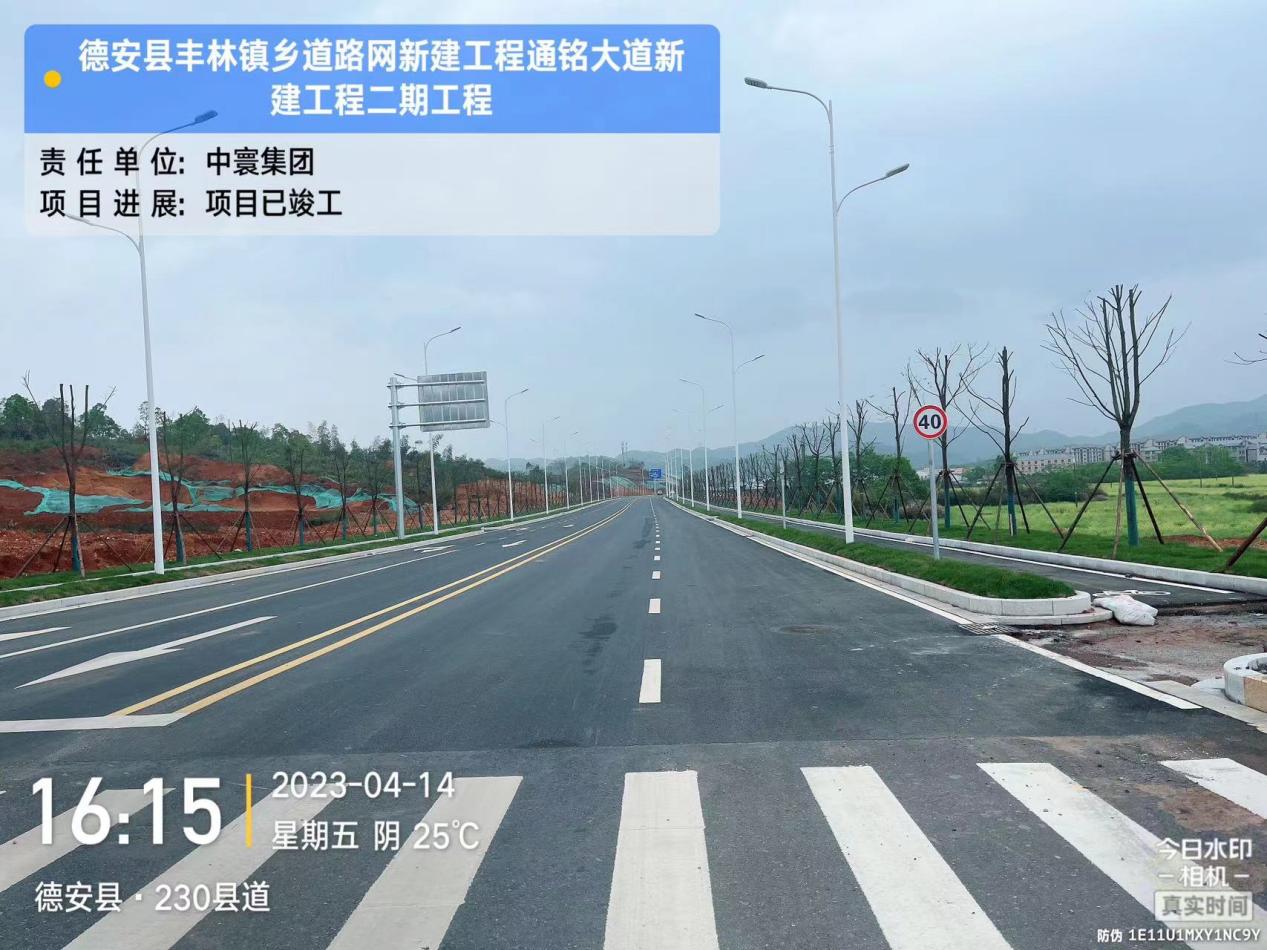

1.德安县丰林镇乡道路网新建工程通铭大道新建工程二期工程(责任领导:柯剑峰 责任单位:中寰投资集团)

概况:(续建项目)三级公路兼顾城市道路功能,设计时速30千米/小时,长约800米,宽24米,双向四车道,路面结构为沥青混凝土路面。


展:项目已竣工。

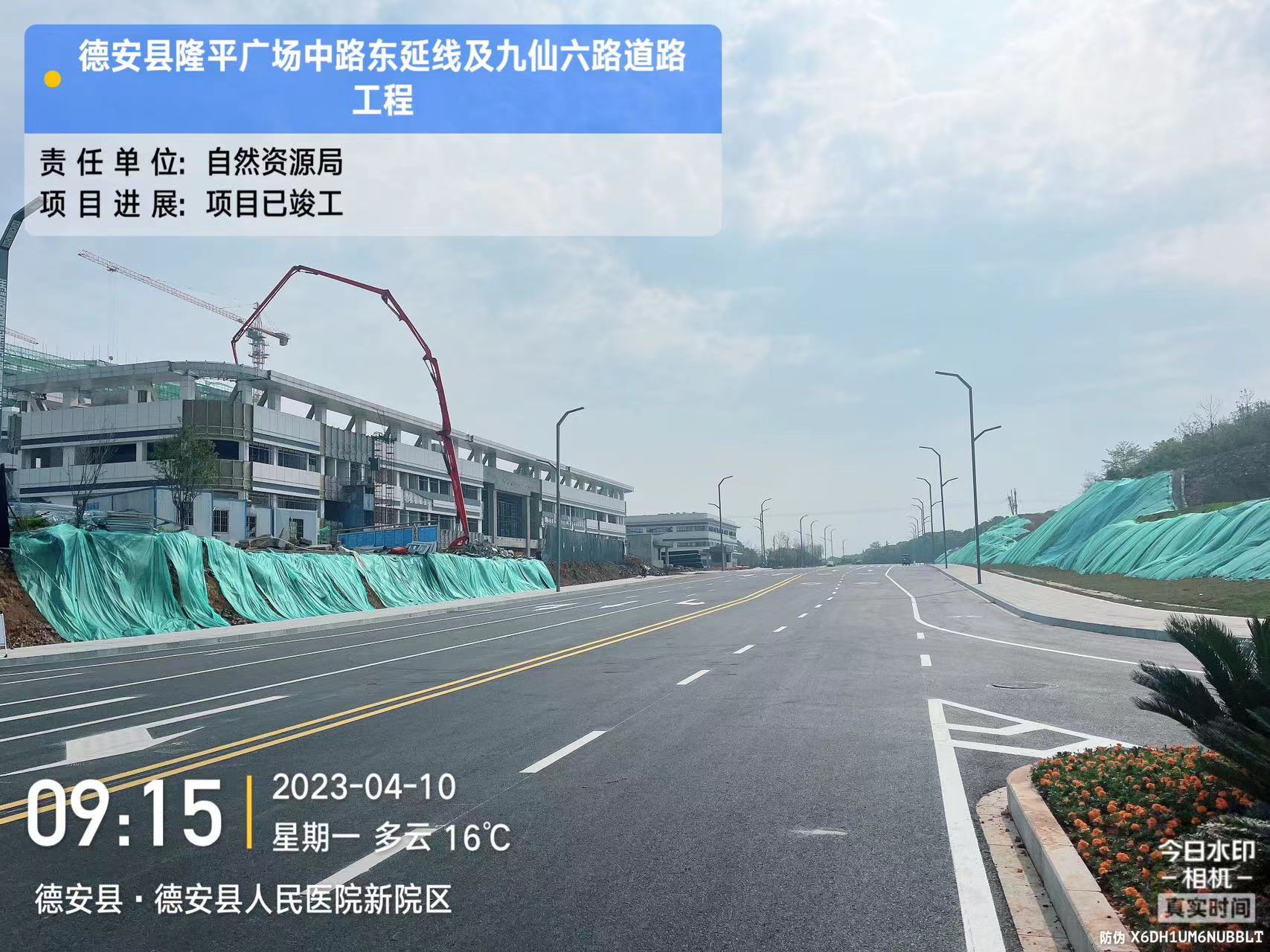

2.德安县隆平广场中路东延线及九仙六路道路工程(责任领导:刘元勋 责任单位:自然资源局)

概况:(续建项目)隆平广场中路东延线长450米,九仙六路长520米,隆平广场东路东延线路幅宽为30米。九仙六路路幅宽度为26米。

进展:项目已竣工。

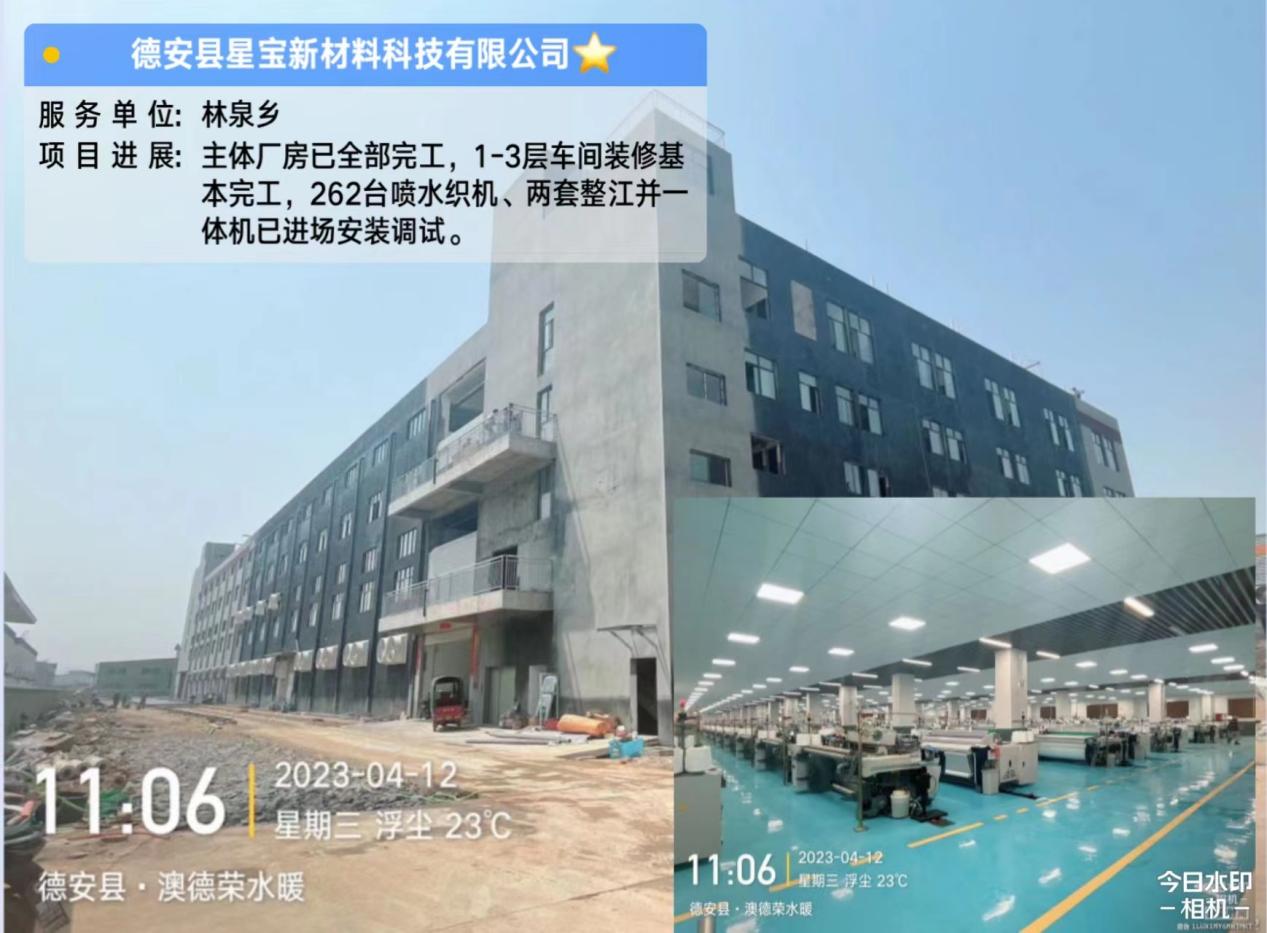

3.德安县星宝新材料科技有限公司年产3000万米织物项目(责任领导:熊仁湖 服务单位:林泉乡)

概况:(续建项目)建筑面积6600平方米,年产3000万米织物。

进展:主体厂房已全部完工,1-3层车间装修基本完工,262台喷水织机、两套整江并一体机已进场安装调试。

二、正常推进项目5:

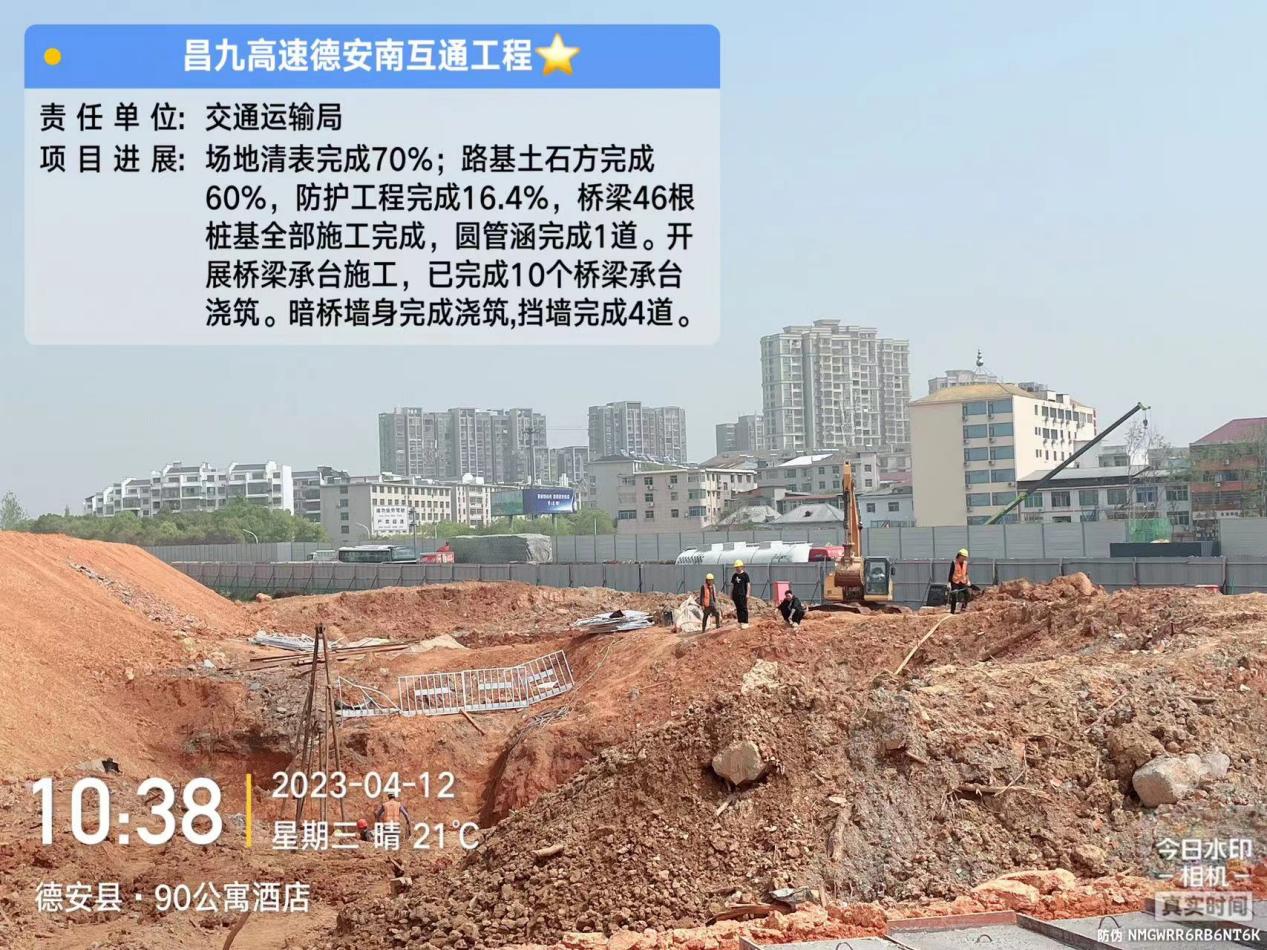

1.昌九高速德安南互通工程(责任领导:周纬华 责任单位:交通运输局)

概况:(续建项目)高速公路收费管理站为四进三出+三出,设计时速100/60/40/30千米/小时,互通主线段长1.36千米,匝道长合计2.113千米。

进展:场地清表完成70%;路基土石方完成60%,防护工程完成16.4%,桥梁46根桩基全部施工完成,圆管涵完成1道。开展桥梁承台施工,已完成10个桥梁承台浇筑。暗桥墙身完成浇筑,挡墙完成4道。

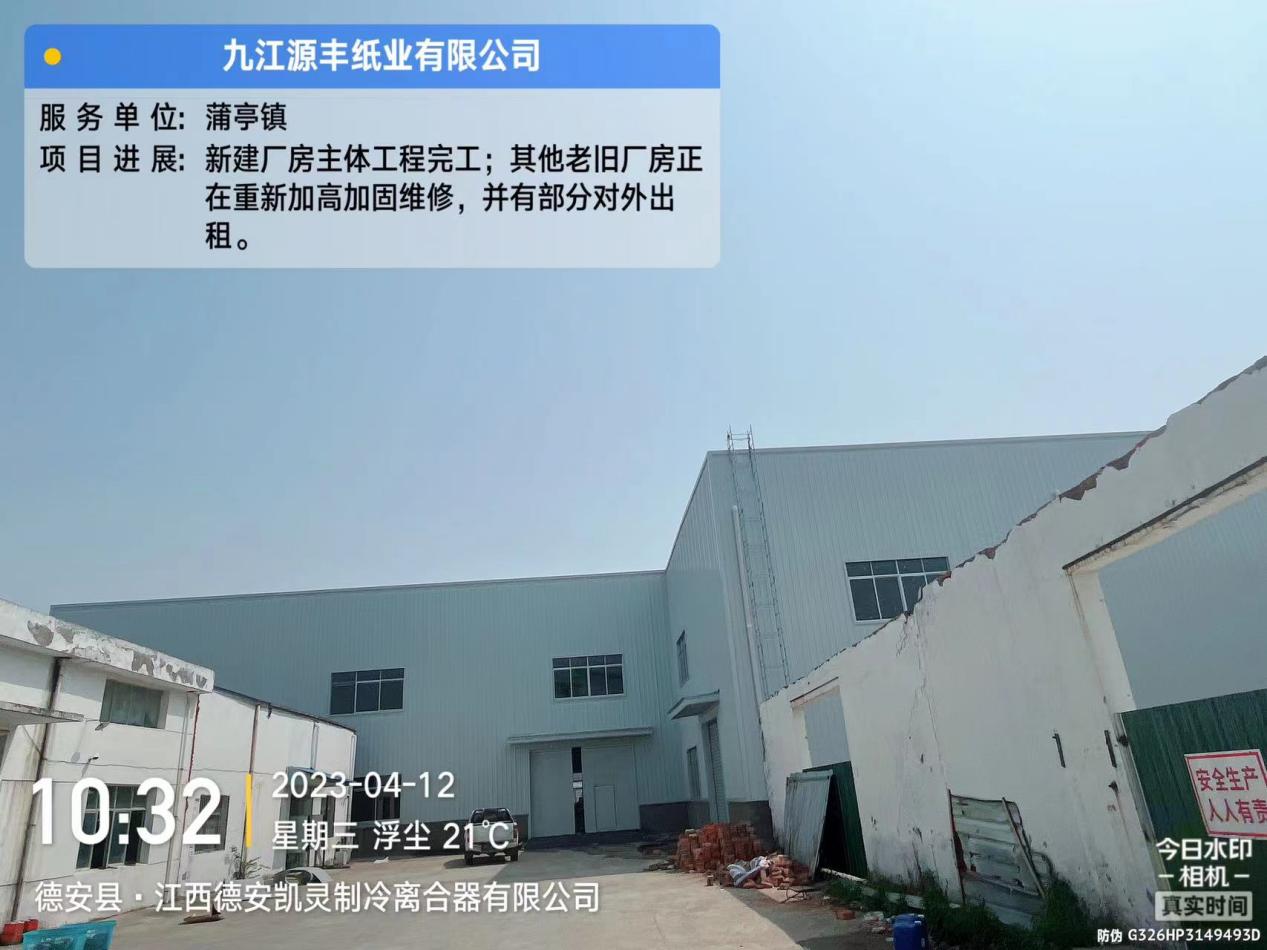

2.九江源丰纸业有限公司蜂窝纸板箱项目(责任领导:张晓倩 服务单位:蒲亭镇)

概况:(续建项目)项目占地10亩,兴建蜂窝纸板、纸箱、纸管、纸护角等生产线。

进展:新建厂房主体工程完工;其他老旧厂房正在重新加高加固维修,并有部分对外出租。

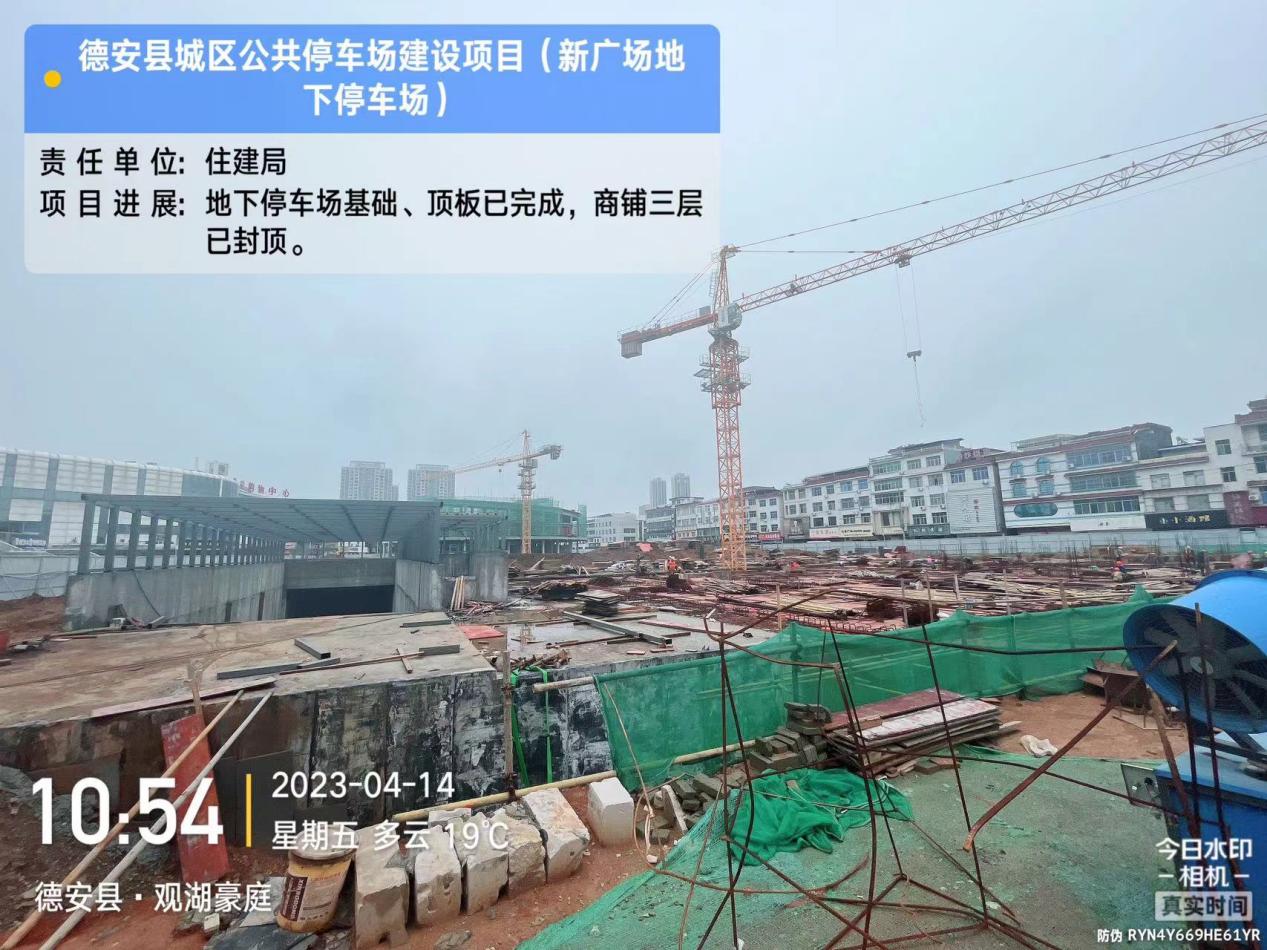

3.德安县城区公共停车场建设项目(新广场地下停车场)(责任领导:刘元勋 服务单位:住建局)

概况:(续建项目)改造建筑面积约13000平方米,350个机动车停车泊位。

进展:地下停车场基础、顶板已完成,商铺三层已封顶。

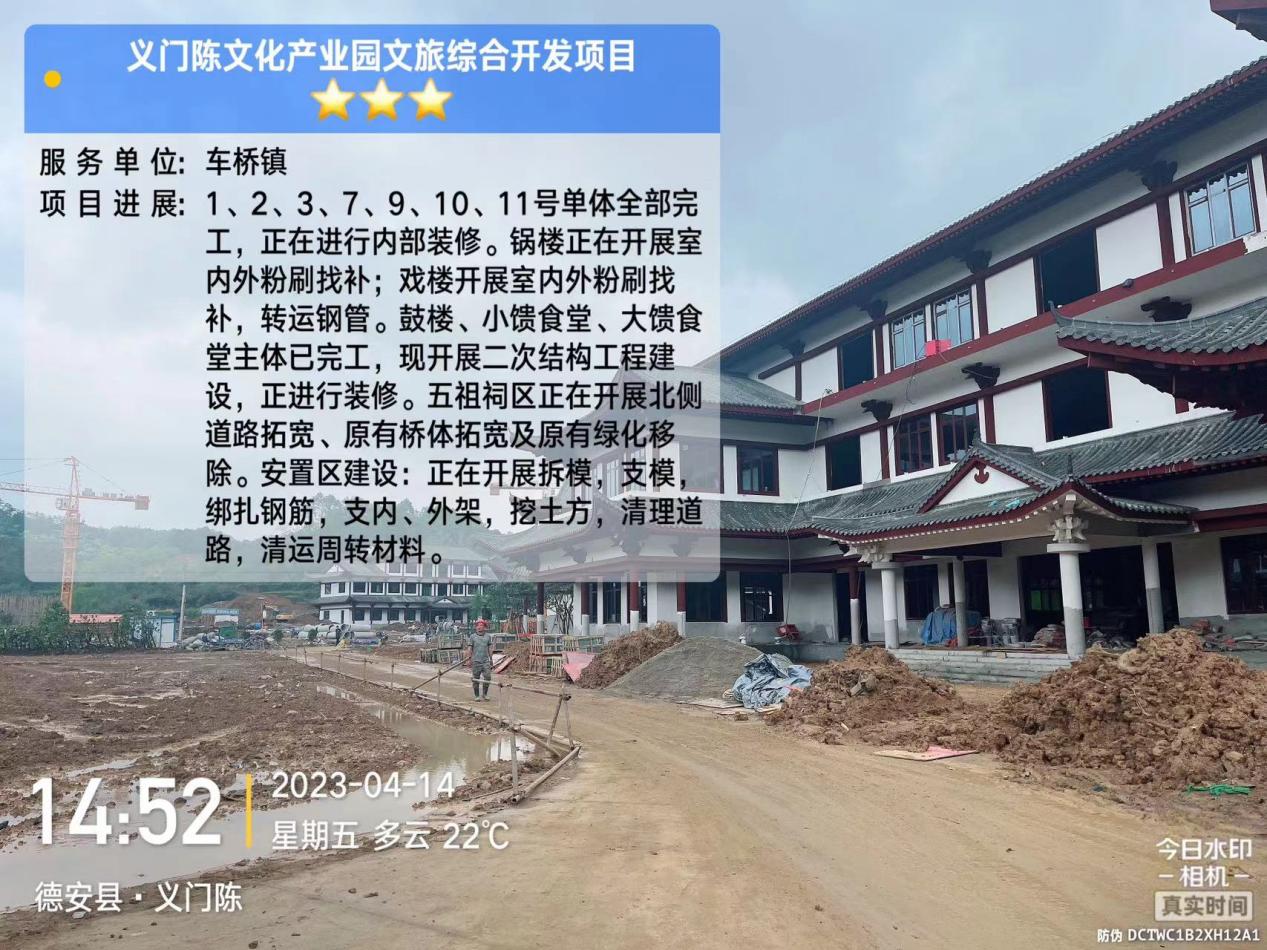

4.义门陈文化文旅综合开发项目(责任领导:张吉民 服务单位:车桥镇)

概况:(续建项目)用地3500亩,建筑面积150万平方米,其中 教育园区80万平方米,旅游设施展馆20万平方米,旅游服务配套设施50万平方米。

进展:家风广场区单体建设: 123791011号单体全部完工,正在进行内部装修。馈食堂区单体建设:锅楼正在开展室内外粉刷找补;戏楼开展室内外粉刷找补,转运钢管。鼓楼、小馈食堂、大馈食堂主体已完工,现开展二次结构工程建设,正进行装修。五祖祠区建设:正在开展北侧道路拓宽、原有桥体拓宽及原有绿化移除。安置区建设:正在开展拆模,支模,绑扎钢筋,支内、外架,挖土方,清理道路,清运周转材料。

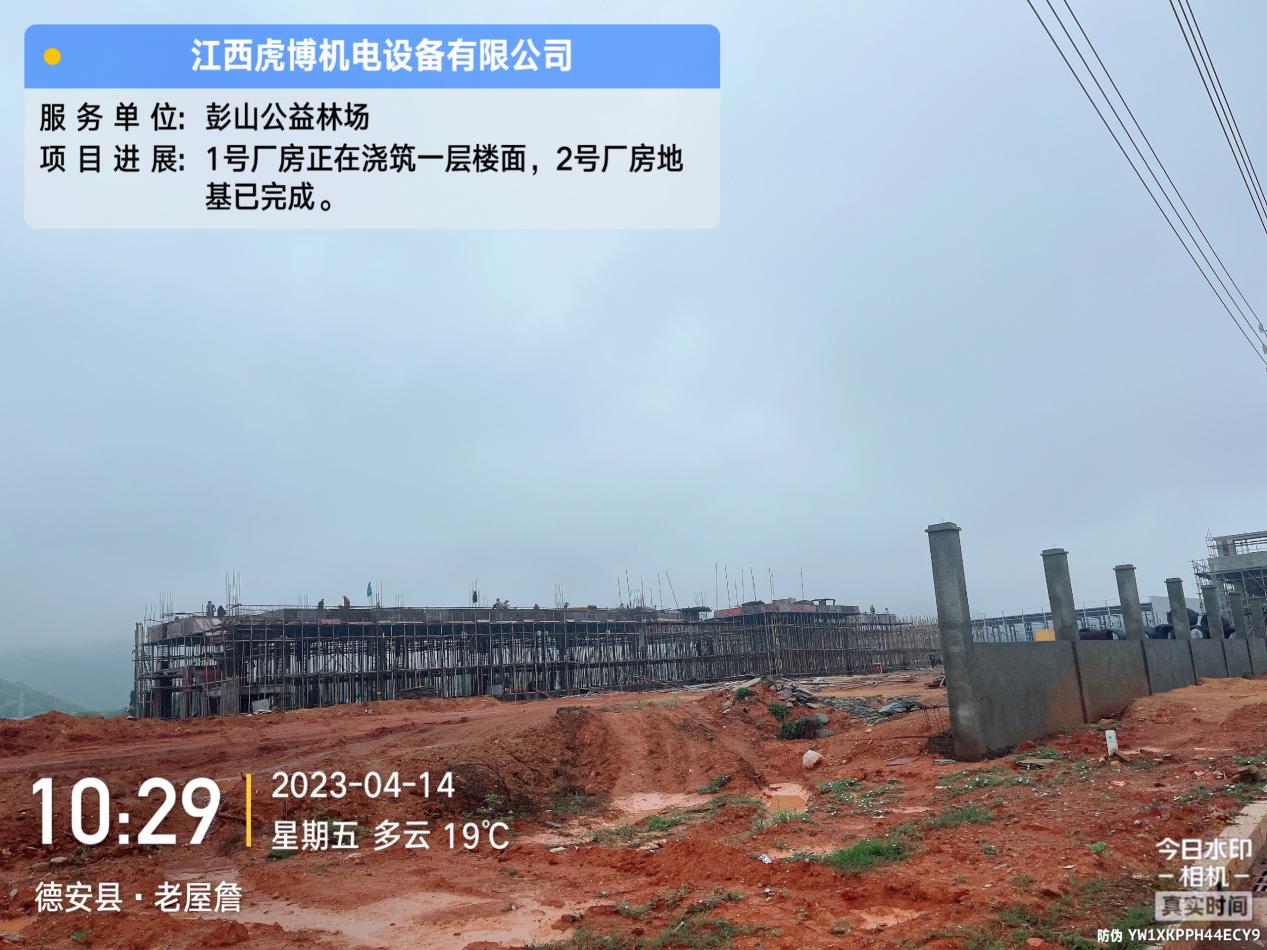

5.江西虎博机电设备有限公司年产盘扣8万吨及起重机1000台项目(责任领导:周洁 服务单位:彭山公益林场)

概况:(续建项目)项目占地128.99亩,建成后厂房及办公楼面积5.2万平方米,年产盘扣8万吨,塔式起重机1000台。

进展:1号厂房正在浇筑一层楼面,2号厂房地基已完成。
